Magazin

Alles Wichtige rund um mehr Schiene für Berlin und Brandenburg

Das Magazin für alles, was im Kosmos von i2030 aktuell ist: von den neuesten Pressemeldungen und Medieninhalten über wichtige Veranstaltungen und Termine bis zu einem eigenen Bereich für unsere jungen Fahrgäste – sortierbar nach Thema, Bereich, Datum und Region. Zentrale Meilensteine des Projekts finden sich anschaulich und auf einen Blick in unserem →Zeitstrahl.

Auswahl löschen

Nord-West

West

Nord

Süd-Ost

Süd

Süd-West

West-Ost

Berliner S-Bahn

Siemensbahn

Presse

Termine

Mediathek

Schüler

Mehr laden

Unser Zeitstrahl bietet einen guten Überblick über den Verlauf und alle Meilensteine des Projekts, von seinen Anfängen bis heute.

  • Oktober 2017

    Oktober 2017

    Unterzeichnung der Rahmenvereinbarung i2030
    durch Regine Günther (Senatorin für Umwelt, Verkehr und Klimaschutz des Landes Berlin), Kathrin Schneider (Ministerin für Infrastruktur und Landesplanung des Landes Brandenburg) und Ronald Pofalla (Vorstand Infrastruktur der DB AG)

  • Februar 2018

    Februar 2018

    Finanzierung für das
    Infrastrukturprojekt i2030 steht

  • März 2018

    März 2018

    Lenkungskreis und Arbeitsgruppen
    nehmen Arbeit auf

  • August 2018

    August 2018

    Projektkarte und Korridorgrafiken
    von i2030 veröffentlicht

  • September 2018

    September 2018

    Projekt-Website www.i2030.de
    geht im Rahmen der InnoTrans online

  • Januar 2019

    Januar 2019

    Finanzierungsvereinbarung
    für weitere Planungen (Vorplanung bis Genehmigungsplanung) zur Reaktivierung der Stammstrecke Heidekrautbahn unterschrieben

  • Juni 2019

    Juni 2019

    Finanzierungsvereinbarung
    für weitere Planungen (Vorplanung) im Korridor Siemensbahn  für vorgezogene Planungsleistungen zur schnellen Reaktivierung der Siemensbahn

  • April 2020

    April 2020

    Finanzierungsvereinbarung
    für die weiteren Planungen (Vorplanung bis Entwurfsplanung) zur Verlängerung der S-Bahn-Linie S2 von Blankenfelde nach Rangsdorf unterzeichnet

  • August 2020

    August 2020

    Finanzierungsvereinbarung
    für die weiteren Planungen (Vorplanung) zum Ausbau der Strecke zwischen Berlin-Spandau bis Nauen mit zusätzlichen Gleisen für Regionalverkehr und S-Bahn unterzeichnet

  •

    September 2020

    Bauarbeiten
    erste Arbeiten zur Wiederinbetriebnahme der Siemensbahn  starten; vor 40 Jahren war der Betrieb auf der 1929 gebauten S-Bahnstrecke eingestellt worden

  •

    September 2020

    Jubiläumsausstellung
    Architekten- und Ingenieurverein eröffnet anlässlich 100 Jahre Groß-Berlin die Ausstellung „Unvollendete Metropole“; mit dabei ein Ausblick auf das Projekt i2030

  • Oktober 2020

    Oktober 2020

    Finanzierungsvereinbarung
    für die weiteren Planungen (Vorplanung bis Genehmigungsplanung) zur Wiederinbetriebnahme der Siemensbahn unterzeichnet

  • Dezember 2020

    Dezember 2020

    nolink

    Finanzierungsvereinbarung
    für die weiteren Planungen (Entwurfs- und Genehmigungsplanung) zum Ausbau der Strecke Velten – Kremmen – Neuruppin, des Prignitz-Express  (RE6, RB55) unterzeichnet.

  •

    Dezember 2020

    EU-Finanzierung
    Europäische Union beteiligt sich an Planungskosten und fördert Schienenausbau zwischen Berlin-Spandau und Nauen

  •

    Dezember 2020

    Spatenstich in Berlin-Wilhelmsruh
    Niederbarnimer Eisenbahn AG (NEB) und i2030-Partner vollziehen gemeinsam den ersten Schritt zur Reaktivierung der Stammstrecke der Heidekrautbahn

  • Januar 2021

    Dezember 2020

    Finanzierungsvereinbarung
    für die Planungen der Bahnsteigverlängerungen zum Halt von achtteiligen Zügen auf Stationen der RE1-Strecke gesichert.

  • Februar 2021

    Februar 2021

    Sammelvereinbarung
    zu den rund 35 Einzelprojekten (Vorplanung bis Genehmigungsplanung) für Verbesserungen im Berliner S-Bahnnetz vereinbart, Planungskosten  in mehrere Tranchen aufgeteilt (Finanzierung der 1. Tranche)

  •

    Februar 2021

    Projekttagebuch
    zu den Teilprojekten von i2030 geht Online

  • Mai 2021

    Mai 2021

    Übergabe Förderbescheid
    des BMVI zur Erzeugung und Nutzung von grünem Wasserstoff u.a. auf der  Stammstrecke der Heidekrautbahn

  • Juli 2021

    Juli 2021

    Gutachten
    prüft zukünftigen Einsatz alternativer Antriebe (Batterie- oder Wasserstoffzügen) auf dem Prignitz-Express (RE6/RB55)

  •

    August 2021

    Machbarkeitsuntersuchung
    zur möglichen Verlängerung der Siemensbahn über Gartenfeld hinaus abgeschlossen



  •

    November 2021

    Finanzierungsvereinbarung
    für die weiteren Planungen (Vorplanung) auf der Nordbahn zur Einbindung von zusätzlichen Regionalverkehren nach Berlin Gesundbrunnen unterzeichnet

  •

    Januar 2022

    Finanzierungsvereinbarung
    für weitere Planungen (Vorplanung) im Korridor Berlin-Spandau – Nauen für eine S-Bahnverlängerung zur Falkenseer Chaussee über die Bötzowbahn (HVLE)

  •

    Januar 2022

    Finanzierungsvereinbarung
    für weitere Planungen (Vorplanung) für die S-Bahnverlängerung S25 Süd von Teltow Stadt nach Stahnsdorf

  •

    März 2022

    Finanzierungsvereinbarung (2. Tranche)
    zu vertiefenden Planungen für 13 Teilmaßnahmen im Berliner S-Bahnnetz u.a. Abstellanlagen und 10-Minuten Takt Buch – Bernau

  •

    April 2022

    Ergebnisse des Gutachtens für alternative Antriebe
    auf der Strecke des Prignitz-Express in Verbindung mit einer Sonderfahrt mit einem Akkuzug von Stadler

  •

    Mai 2022

    Begehung mit Regierender Bürgermeisterin Giffey
    auf der Siemensbahn, Start der Öffentlichkeitsarbeit und -beteiligung

  •

    Mai 2022

    S-Bahn-Zugtaufe „Stahnsdorf“
    mit einem symbolischen Zeichen wird S-Bahn-Verlängerung der S25  besiegelt, Planungen laufen weiter

  •

    Mai 2022

    Entwurf des neuen Landesnahverkehrsplan (LNVP) wird für die Öffentlichkeit zugänglich gemacht, Stellungnahmen bis 21. Juni 2022 möglich

  •

    Mai 2022

    Eröffnung Sonderausstellung im Technikmuseum
    mit dem Titel „Zug zur Zukunft – Wie geht Verkehrswende?“ mit dem Projekt i2030 im Mittelpunkt

  •

    Mai 2022

    Festlegung Zielvarianten für i2030-Korridore,
    Senatorin Jarasch und Minister Beermann verkünden Systementscheid für Potsdamer Stammbahn und Infrastrukturlösung auf dem Prignitz-Express

  •

    Juni 2022

    Bahngipfel Berlin-Brandenburg,
    Regierende Bürgermeisterin Giffey und Ministerpräsident Woidke wollen das Projekt i2030 und den Ausbau weiterer Strecken mit einer Taskforce vorantreiben

  •

    Juni 2022

    Siemens-Wasserstoffzüge für Heidekrautbahn,
    Fahrzeuge sollen ab Dezember 2024 auch auf der reaktivierten Stammstrecke Heidekrautbahn eingesetzt werden

  •

    August 2022

    Auslage Planungsunterlagen Heidekrautbahn
    Auslage der Unterlage für die Stammstrecke der Heidekrautbahn zur öffentlichen Einsicht gestartet

  •

    September 2022

    Verkehrsvertrag für die Heidekrautbahn (RB27)
    Reaktivierung und Einsatz von Wasserstoffzügen für die Stammstrecke der Heidekrautbahn mit 100% Wasserstoff regionaler grüner Energie

  •

    September 2022

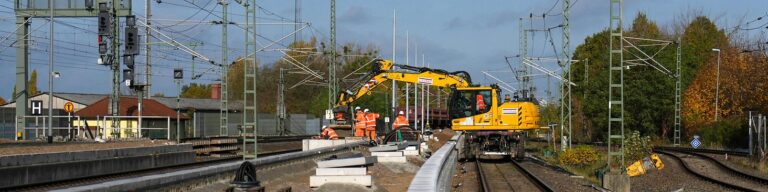

    Bahnsteigverlängerungen an der RE1
    Erstes i2030-Projekt geht in die Umsetzung mit 1. Baustufe auf der RE1 zur Verlängerung der Bahnsteige zum Halt längerer Züge ab Dezember 2022

  •

    Dezember 2022

    Fahrplanwechsel 2022
    Großer Fahrplanwechsel im VBB mit rund 30% mehr Angebot, neuen Zügen und mehr Sitzplätzen

Untersuchungen

Planungsschritt

Genehmigungsschritt

Vereinbarungen

Kommunikation

Ab auf die Baustelle
