Umbau des Bahnhofs Köpenick zum Regionalbahnhof

Bahnhof Köpenick wird zum Regionalbahnhof, Foto: DB Netz AG/Angelika Britz

Umbau des Bahnhofs Köpenick zum Regionalbahnhof

Schnelle Verbindungen,
pünktliche Züge,
mehr Platz in der Bahn:


Attraktiveres Bahnangebot

In den nächsten Jahren erweitert und modernisiert die Deutsche Bahn den S-Bahnhof Köpenick und macht ihn im Auftrag des Landes Berlin als neuen Halt im Regionalverkehr fit für die Zukunft. Damit ist Köpenick für Pendler*innen schneller per Bahn direkt erreichbar und ÖPNV-Verbindungen im Südosten Berlins und Brandenburg werden verbessert.

Der insgesamt 3,2 Kilometer lange Streckenabschnitt gehört zum Ausbauprojekt Berlin-Frankfurt (Oder)–Bundesgrenze D/PL, dessen Ziel unter anderem die Erhöhung der Streckengeschwindigkeit auf bis zu 160 Stundenkilometer ist.

Der Ausbau ist eine wichtiger Bestandteil für die Regionalexpresslinie RE1. Hier werden im Projekt i2030 weitere RE1-Stationen verlängert, um den Einsatz längerer Züge mit mehr Sitzplätzen zu ermöglichen.

Beim Bahnhof Köpenick werden ein rund 220 Meter langer Bahnsteig für den Regionalverkehr mit insgesamt drei Zugängen, ein Elektronisches Stellwerk sowie Stützbauwerke errichtet. Darüber hinaus werden westlich der Bahnhofstraße ein Zugang zur S-Bahn und zum Regionalbahnsteig sowie östlich eine Personenunterführung mit Zugängen zum S- und Regionalbahnsteig gebaut. Mit dem Bau von insgesamt drei neuen Aufzügen wird die Verkehrsstation auch barrierefrei. Ein drittes Gleis mit Anbindung an den Berliner Außenring ist ebenfalls vorgesehen. Es werden vier Eisenbahnüberführungen erneuert und rund vier Kilometer Schallschutzwände errichtet.

Die Bauarbeiten beginnen im März 2023 im Bereich nördlich des S-Bahngleises. Dabei stehen vor allem der Neubau des nördlichen S-Bahngleises sowie der Eisenbahnbrücken
Wuhle, Forum und Bahnhofstraße an. Diese Bauarbeiten werden hauptsächlich unter eingleisiger Sperrung, aber auch unter Totalsperrung des S-Bahnverkehrs durchgeführt.
Nach Umbau der S-Bahngleise rücken die Bauarbeiten in den südlichen Bereich. Ab Mitte 2024 werden die Fernbahngleise, die betroffenen Brücken sowie der Regionalbahnsteig errichtet. Die Inbetriebnahme erfolgt voraussichtlich 2027.

i2030 geht in die Umsetzung: Bahnsteigverlängerungen an der RE1

Bahnsteig Hangelsberg, Einbringen des Obermaterials, Foto DB Station&Service

i2030 geht in die Umsetzung: Bahnsteigverlängerungen an der RE1

Bahnsteig Hangelsberg, Einbringen des Obermaterials, Foto DB Station&Service
Bahnsteig Hangelsberg, Einbringen des Obermaterials, Foto DB Station&Service

Berlin, 03. Januar 2023

Immer mehr Menschen leben und arbeiten in Berlin und Brandenburg, wollen mobil sein und setzen dabei auf umweltfreundliches Bahnfahren. Die Erweiterung des Schienenverkehrs der Hauptstadtregion werden durch Maßnahmen im Schienenausbauprojekt i2030 umgesetzt.

Für den Einsatz längerer Züge mit mehr Sitzplätzen sind Verlängerungen an den Bahnsteigen der sechs Verkehrsstationen Fangschleuse, Hangelsberg, Berkenbrück, Briesen (Mark), Jacobsdorf (Mark) und Pillgram erforderlich geworden.

Stationen der RE1-Linie (Ausschnitt), Grafik DB Station&Service
Stationen der RE1-Linie (Ausschnitt), Grafik DB Station&Service

An sechs Bahnhöfen des RE1 wurden an 12 Außenbahnsteige in Summe 14 Bahnsteigverlängerungen (2 Bahnsteige in Pilgram wurden an beiden Enden verlängert) mit einer Baulänge zwischen 6 und 30 Metern baulich umgesetzt. Der Projektlaufzeit umfasste weniger als zwei Jahre eine sehr kurze Zeit für Schienenprojekte hierzulande.

Die bauliche Umsetzung erfolgte über einen Zeitraum von ca. 3 Monaten zwischen September und November größtenteils in vereinzelten Sperrpausen im Gleiswechselbetrieb. Somit konnte weitestgehend die Aufrechterhaltung des Personen- und Güterverkehrs mit minimalen Einschränkungen sichergestellt werden.

Beidseitige Bahnsteigverlängerungen Station Pillgram im Bereich der Absperrungen, Foto: DB Station&Service
Beidseitige Bahnsteigverlängerungen Station Pillgram im Bereich der Absperrungen, Foto: DB Station&Service

Der betroffene Streckenabschnitt der RE 1 ist elektrifiziert. Im Streckenabschnitt befinden sich Oberleitungsanlagen sowie Anlagen der Leit- und Sicherungstechnik, welche im Zuge der baulichen Verlängerungen in der Planung und dem Bauablauf mitberücksichtigt werden mussten. Durch die Verlängerungen der Bahnsteige wurde es erforderlich, die Beleuchtung entsprechend der neuen Nutzlänge zu erweitern.

In einer zweiten Ausbaustufe, für die bereits die Planungen laufen, werden ab 2025 noch einmal Bahnsteige auf der RE1 verlängert, damit achtteilige Züge mit zusätzlichen Sitzplätzen an allen Haltestationen halten können.

Bahnhof Fangschleuse

Die Verkehrsstation ist aufgrund der Randbedingungen in die Stationskategorie 6 eingeordnet. Täglich nutzen ca. 800 Reisende die Station (Stand 2019). Mit der Anbindung des Autoherstellers Tesla in der Nähe der Station Fangschleuse nehmen die Fahrgastzahlen stetig zu.

Es sind zwei Außenbahnsteige, Bahnsteig 1 mit Gleis 1 (Höhe 0,76 m, Länge 140 m, mittlere Breite 2,75 m) und Bahnsteig 2 mit Gleis 2 (Höhe 0,76 m, Länge 140 m, mittlere Breite 2,75 m) vorhanden. Der Zugang zu den Bahnsteigen erfolgt jeweils über höhengleiche Zuwegungen vom angrenzenden Bahnübergang.

Bauskizze Station Fangschleuse (Verlängerung rot markiert), Foto: DB Station&Service
Bauskizze Station Fangschleuse (Verlängerung rot markiert), Foto: DB Station&Service

Für die Realisierung der 1. Betriebsstufe an der RE1-Strecke wurden beide Bahnsteige auf eine Länge von 149m Baulänge in Richtung Westen verlängert.

Bauarbeiten Station Fangschleuse, Foto: DB Station&Service
Bauarbeiten Station Fangschleuse, Foto: DB Station&Service
Fertige Bahnsteigverlängerung Fangschleuse, Foto: DB Station&Service
Fertige Bahnsteigverlängerung Fangschleuse, Foto: DB Station&Service

Bahnhof Hangelsberg

Die Verkehrsstation ist aufgrund der Randbedingungen in die Stationskategorie 6 eingeordnet. Täglich nutzen ca. 600 Reisende die Station (Stand 2019).

Es sind zwei Außenbahnsteige, Bahnsteig 1 an Gleis 1 (Höhe 0,76 m, Länge 140 m, mittlere Breite 2,70 m) und Bahnsteig 2 an Gleis 2 (Höhe 0,76 m, Länge 140 m, mittlere Breite 2,75 m) vorhanden. Der Zugang zu den Bahnsteigen erfolgt jeweils

über eine höhengleiche Zuwegung vom angrenzenden Bahnübergang.

Bauskizze Station Hangelsberg (Verlängerung rot markiert), Foto: DB Station&Service
Bauskizze Station Hangelsberg (Verlängerung rot markiert), Foto: DB Station&Service

Für die Realisierung der 1. Betriebsstufe an der RE1-Strecke wurden beide Bahnsteige auf eine Länge von 170 Meter Baulänge in Richtung Westen verlängert.

Bahnhof Hangelsberg vor der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Hangelsberg vor der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Hangelsberg nach der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Hangelsberg nach der Bahnsteigverlängerung, Foto: DB Station&Service

Besondere logistische Herausforderung am Bahnhof Hangelsberg

Aufgrund erschwerter Zugangsbedingungen für die Umsetzung der baulichen Maßnahmen waren die Bahnsteigverlängerungen der Station Hangelsberg eine besondere logistische Herausforderung. Die Verlängerungen auf beiden Außenbahnsteigen betrugen 30 Meter und waren somit die größten Verlängerungen mit den umfangreichsten Erdbaumaßnahmen. Die Abschnitte der zu verlängernden Bahnsteige waren logistisch nur über die Gleise zugänglich. Andere Stationen konnte z.T. über Straßen und Wege erreicht werden. Die Baustelleneinrichtung befand sich ca. 400 m östlich von der Baustelle, zudem erschwerend durch einen Bahnübergang getrennt.

Arbeiten unter rollendem Rad

Die Arbeiten fanden im Gleiswechselbetrieb statt. Dadurch konnte auf dem einen Gleis der Fahrbetrieb für den Personen- und Güterverkehr aufrechterhalten werden, währenddessen die Bauarbeiten auf dem anderen Gleis mit vollständiger betrieblicher Sicherung durchgeführt werden konnten.

Bahnsteigverlängerung Gleis 2 Bahnhof Hangelsberg, Güter- und Personenverkehr auf Gleis 1 und Arbeiten auf dem Gleis 2, Foto DB Station&Service
Bahnsteigverlängerung Gleis 2 Bahnhof Hangelsberg, Güter- und Personenverkehr auf Gleis 1 und Arbeiten auf dem Gleis 2, Foto DB Station&Service

Herausforderung Baustellenlogistik

Die Baustelleneinrichtung befand sich durch einen Bahnübergang getrennt ca. 400m vom Einbauort entfernt. Bei einem Bodeneinbau von ca. 300 m³ und einem Materialtransport von 5 m³ per Güterlore auf der Schiene, war ein Zweiwegebagger mehrere Tage an dieser Station mit dem Transport des Bodens beschäftigt.

Baustelleneinrichtung und Materialtransport auf der gegenüberliegenden Seite vom Bahnübergang, Foto: DB Station&Service
Baustelleneinrichtung und Materialtransport auf der gegenüberliegenden Seite vom Bahnübergang, Foto: DB Station&Service
Materialtransport über den Bahndamm in Hangelsberg mittels einer Güterlore, Foto: DB Station&Service
Materialtransport über den Bahndamm in Hangelsberg mittels einer Güterlore, Foto: DB Station&Service
Bahnsteigverlängerung Gleis 2 Bahnhof. Hangelsberg Richtung Berlin, Foto: DB Station&Service
Bahnsteigverlängerung Gleis 2 Bahnhof. Hangelsberg Richtung Berlin, Foto: DB Station&Service

Bahnhof Berkenbrück

Die Verkehrsstation ist aufgrund der Randbedingungen in die Stationskategorie 6 eingeordnet. Täglich nutzen ca. 190 Reisende die Station (Stand 2019).

Es sind zwei Außenbahnsteige, Bahnsteig 1 mit Gleis 1 (Höhe 0,76 m, Länge 140 m, mittlere Breite 2,92 m) und Bahnsteig 2 mit Gleis 2 (Höhe 0,76 m, Länge 140 m, mittlere Breite 2,92 m) vorhanden. Der Zugang zu den Bahnsteigen erfolgt jeweils über eine höhengleiche Zuwegung vom angrenzenden Bahnübergang.

Bauskizze Station Berkenbrück (Verlängerung rot markiert), Foto: DB Station&Service
Bauskizze Station Berkenbrück (Verlängerung rot markiert), Foto: DB Station&Service

Für die Realisierung der 1. Betriebsstufe an der RE1-Strecke wurden beide Bahnsteige auf eine Länge von 149 Meter Baulänge in Richtung Osten verlängert.

Bahnhof Berkenbrück vor der Bahnsteigverlängerung, Foto DB Station&Service
Bahnhof Berkenbrück vor der Bahnsteigverlängerung, Foto DB Station&Service
Bahnhof Berkenbrück nach der Bahnsteigverlängerung, Foto DB Station&Service
Bahnhof Berkenbrück nach der Bahnsteigverlängerung, Foto DB Station&Service

Bahnhof Briesen (Mark)

Die Verkehrsstation ist aufgrund der Randbedingungen in die Stationskategorie 6 eingeordnet. Täglich nutzen ca. 600 Reisende die Station (Stand 2019).

Es sind zwei Außenbahnsteige, Bahnsteig 1 mit Gleis 1 (Höhe 0,76 m, Länge 140 m, mittlere Breite 2,64 m) und Bahnsteig 2 mit Gleis 2 (Höhe 0,76 m, Länge 140 m, mittlere Breite 2,64 m). vorhanden. Der Zugang zu den Bahnsteigen erfolgt jeweils über eine höhengleiche Zuwegung, vom angrenzenden Bahnübergang.

Bauskizze Station Briesen (Verlängerung rot markiert), Grafik: DB Station&Service
Bauskizze Station Briesen (Verlängerung rot markiert), Grafik: DB Station&Service

Für die Realisierung der 1. Betriebsstufe an der RE1-Strecke wurde der Bahnsteig 1 Richtung Frankfurt/Oder in östlicher Richtung auf eine Länge von 163 Meter Baulänge verlängert. Der Bahnsteig 2 Richtung Berlin wurde in westlicher Richtung auf 149m verlängert.

Bahnhof Briesen vor der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Briesen vor der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Briesen nach der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Briesen nach der Bahnsteigverlängerung, Foto: DB Station&Service

Bahnhof Jacobsdorf (Mark)

Die Verkehrsstation ist aufgrund der Randbedingungen in die Stationskategorie 6 eingeordnet. Täglich nutzen ca. 400 Reisende die Station (Stand 2019).

Es sind zwei Außenbahnsteige, Bahnsteig 1 an Gleis 1 (Höhe 0,76 m, Länge 141 m, mittlere Breite 3,28 m) und Bahnsteig 2 an Gleis 2 (Höhe 0,76 m, Länge 141 m, mittlere Breite 3,31 m) vorhanden. Der Zugang zu den Bahnsteigen erfolgt jeweils über eine höhengleiche Zuwegung, vom angrenzenden Bahnübergang.

Bauskizze Station Jacobsdorf (Verlängerung rot markiert), Grafik: DB Station&Service
Bauskizze Station Jacobsdorf (Verlängerung rot markiert), Grafik: DB Station&Service

Für die Realisierung der 1. Betriebsstufe an der RE1-Strecke wurden beide Bahnsteige auf eine Länge von 163 Meter Baulänge in Richtung Osten verlängert.

Bahnhof Jacobsdorf (Mark) vor der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Jacobsdorf (Mark) vor der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Jacobsdorf (Mark) nach der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Jacobsdorf (Mark) nach der Bahnsteigverlängerung, Foto: DB Station&Service

Bahnhof Pilgram

Die Verkehrsstation ist aufgrund der Randbedingungen in die Stationskategorie 6 eingeordnet. Täglich nutzen ca. 200 Reisende die Station (Stand 2019).

Es sind zwei Außenbahnsteige, Bahnsteig 1 mit Gleis 1 (Höhe 0,76 m, Länge 142 m, mittlere Breite 3,09 m) und Bahnsteig 2 mit Gleis 2 (Höhe 0,76 m, Länge 140 m, mittlere Breite 3,04 m) vorhanden. Der Zugang zu den Bahnsteigen und zu der Personenüberführung erfolgt jeweils von dem Bahnhofvorplatz.

Bauskizze Station Pillgram (Verlängerung rot markiert), Grafik: DB Station&Service
Bauskizze Station Pillgram (Verlängerung rot markiert), Grafik: DB Station&Service

Für die Realisierung der 1. Betriebsstufe an der RE1-Strecke wurden beide Bahnsteige auf eine Länge von 163 Meter Baulänge in jeweils beide Richtungen verlängert.

Bahnhof Pillgram Bahnsteig 1 vor der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 1 vor der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 1 nach der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 1 nach der Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 2 Richtung Berlin vor der westlichen Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 2 Richtung Berlin vor der westlichen Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 2 Richtung Berlin nach der westlichen Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 2 Richtung Berlin nach der westlichen Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 2 Richtung Berlin vor der östlichen Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 2 Richtung Berlin vor der östlichen Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 2 Richtung Berlin nach der östlichen Bahnsteigverlängerung, Foto: DB Station&Service
Bahnhof Pillgram Bahnsteig 2 Richtung Berlin nach der östlichen Bahnsteigverlängerung, Foto: DB Station&Service

Potsdamer Stammbahn: Zwischen Potsdam-Griebnitzsee, Berlin-Zehlendorf und Potsdamer Platz können Planungen starten

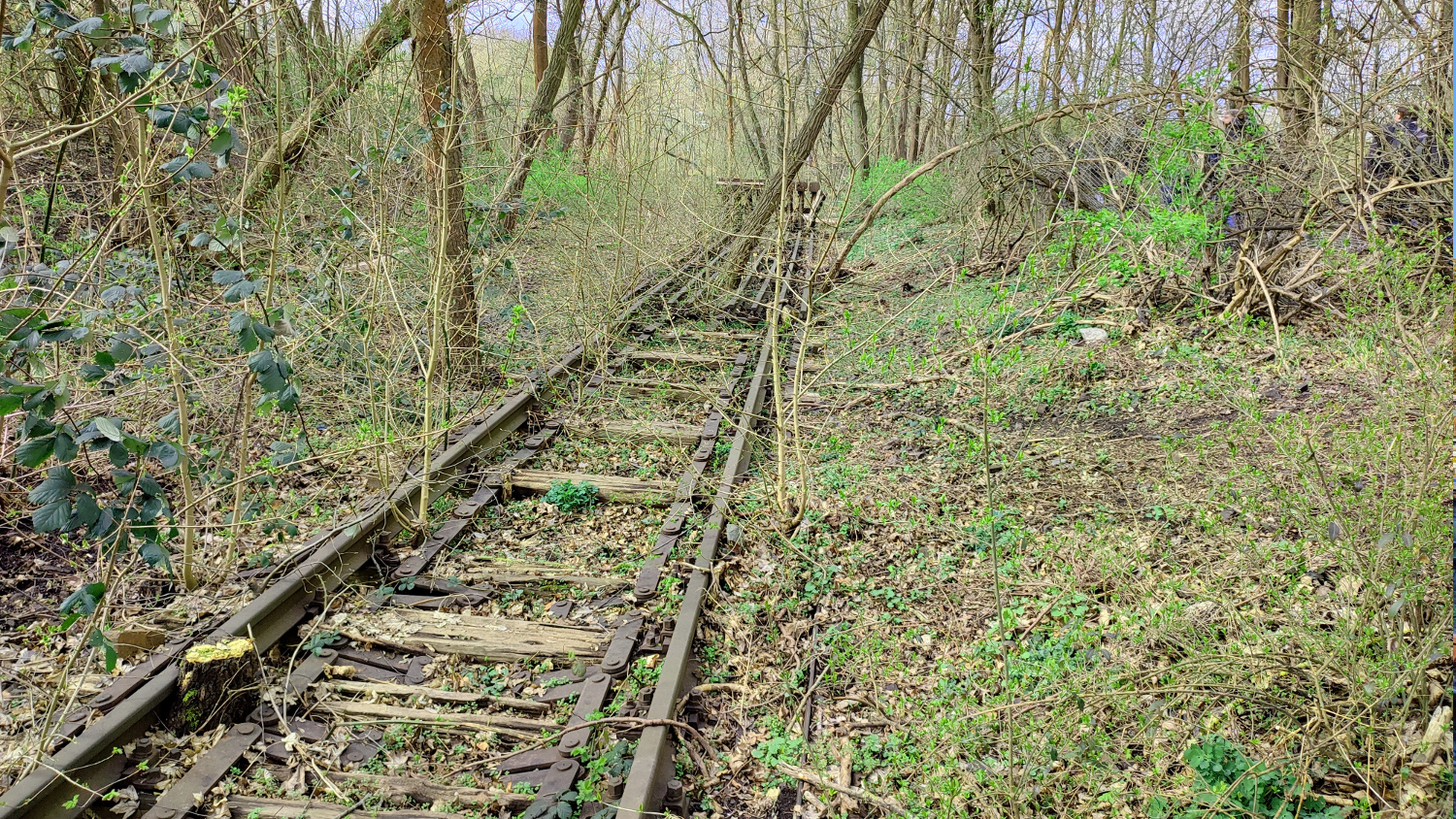

Potsdamer Stammbahn: Ehemaliger Halt Düppel-Kleinmachnow, Foto: VBB

Zwischen Potsdam-Griebnitzsee, Berlin-Zehlendorf und Potsdamer Platz können Planungen starten

03.01.2023

  • Finanzierung für Vorplanung durch Länder Berlin und Brandenburg abgesichert
  • Reaktivierung der Stammbahn wesentlicher Beitrag zur Weiterentwicklung des Bahnknoten Berlins
  • Projekt spielt übergeordnete Rolle für die Realisierung des Deutschlandtaktes
  • Planungen für den Ausbau des südöstlichen Berliner Innenrings werden im gesonderten Finanzierungsvertrag geregelt

Im i2030-Lenkungskreis vom Juni 2022 verständigten sich die Partner zum Ausbau der Potsdamer Stammbahn als zweigleisige, per Oberleitung elektrifizierten Strecke. Jetzt wurde die Finanzierungsvereinbarung für die Vorplanung (2. Leistungsphase nach HOAI) von den Ländern Berlin und Brandenburg über rund 26 Mio. Euro unterzeichnet. Die umfassenden Untersuchungen der Vorplanung durch die Deutsche Bahn laufen bis 2026. Sie beinhaltet den Streckenbereich der historischen Potsdamer Stammbahn zwischen Griebnitzsee bis Potsdamer Platz.

Die seit Jahren in wesentlichen Teilen stillgelegte Potsdamer Stammbahn ist eine der letzten freien Schienenachsen, die eine zusätzliche Direktverbindung zwischen Berlin und Brandenburg ermöglicht und auch überregional eine dringend erforderliche Kapazitätserhöhung des Schienennetzes sowie stabilere Verkehre und Verkehrsmehrungen entfalten wird. Sie ist ein wichtiger Bestandteil für die Weiterentwicklung und Engpassbeseitigung des Bahnknotens Berlin, um u.a. die hoch frequentierte Stadtbahn zu entlasten. Zusätzliche Halte in Berlin und die Anbindung der wachsenden Region um Kleinmachnow sorgen für schnelle und umsteigefreie Zugverbindungen. Das Gesamtkonzept des i2030-Korridors Potsdamer Stammbahn+ beinhaltet über die Reaktivierung der Stammbahn hinaus die Elektrifizierung und den zweigleisigen Ausbau des südöstlichen Berliner Innenrings in Richtung Ostkreuz, um die Führung von Zügen der Stammbahn auch über diese Strecke zu ermöglichen. Die Planung dieses Streckenbereichs wird in einer separaten Finanzierungsvereinbarung verankert. Das fokussierte Procedere gewährleistet im Rahmen seiner 1. Stufe, dass zunächst ein umfänglicher Überblick des Abschnittes Griebnitzsee-Zehlendorf-Potsdamer Platz eingeholt werden kann.

Bettina Jarasch, Senatorin für Umwelt, Mobilität, Mobilität, Verbraucher und Klimaschutz des Landes Berlin: Die Pläne für die Reaktivierung der Potsdamer Stammbahn werden nun konkret: Mitte 2022 haben wir die Entscheidung getroffen, auf dieser wichtigen i2030-Strecke künftig die Regionalbahn mit Verbindungen aus Brandenburg über das südwestliche Umland direkt ins Berliner Zentrum fahren zu lassen. Und jetzt haben wir uns mit allen Partnern auf die Finanzierung der ersten Planungsphase geeinigt. Wir wollen, dass die Potsdamer Stammbahn die hoch frequentierte Stadtbahn in Berlin mit einer neuen Pendler*innen-Strecke aus Südwest ergänzt und noch bessere Verbindungen bietet – und wir wollen, dass der Bund auch die Stammbahn in den Deutschlandtakt einbezieht. Auch dafür ist dieser Planungsschritt sehr wichtig.“

Guido Beermann, Minister für Infrastruktur und Landesplanung des Landes Brandenburg: „Die Reaktivierung der Potsdamer Stammbahn ist für die Hauptstadtregion Berlin Brandenburg und den Eisenbahnknoten Berlin eine Riesenchance und Signal das zukünftige Regionalverkehrsangebot bis in den ländlichen Raum Brandenburgs auszuweiten, zu stärken und neu zu organisieren. Es freut mich, dass wir in i2030 jetzt mit den konkreten Planungen vorankommen. Eine Inbetriebnahme im Jahr 2038 – dem 200. Jubiläum der Strecke – wäre eine gute Zielmarke. So gestalten wir den Deutschlandtakt und die Verkehrswende mit.“

Alexander Kaczmarek, Konzernbevollmächtigter der Deutschen Bahn für Berlin, Brandenburg und Mecklenburg-Vorpommern: „Zurück ans Netz! Das gilt nun auch für die älteste Eisenbahnstrecke in der Metropolregion Berlin-Brandenburg. Die Potsdamer Stammbahn ist eine wichtige Ergänzung des Eisenbahnknotens Berlin und bedeutsam für die Flexibilität und Resilienz des Eisenbahnverkehrs in der Hauptstadtregion. Die Kolleg:innen der DB werden mit Begeisterung an ihre neue Aufgabe gehen.“

Martin Fuchs, Geschäftsführer des Verkehrsverbundes Berlin-Brandenburg (VBB): „Die angestrebte Reaktivierung der Potsdamer Stammbahn im Projekt i2030 spiegelt die enge Zusammenarbeit der Länder Berlin und Brandenburg in Sachen Mobilitätswende wider. Der gemeinsame Verkehrsverbund freut sich über den Meilenstein der gesicherten Finanzierung für die Vorplanung. Vor uns liegen intensive Jahre der Planungen, mit dem Ziel eine zusätzliche Schienenverbindung in der Hauptstadtregion zu schaffen von der das Schienennetz auch überregional profitiert.“

Im Auftrag des VBB wird parallel zur Vorplanung eine überschlägige Nutzen-Kosten-Bewertung durchgeführt, um die Wirtschaftlichkeit der Zielvarianten zu prüfen. Ein hinreichendes Nutzen-Kosten-Verhältnis ist die Voraussetzung für eine finanzielle Beteiligung durch den Bund. Es finden regelmäßige Gespräche mit dem Bundesministerium für Digitales und Verkehr statt, um den Bund als Finanzierungsgeber für i2030 zu gewinnen und die Priorisierung innerhalb des Deutschlandtaktes weiter zu forcieren.

Der Planungsumfang der Vorplanung für die Potsdamer Stammbahn im Überblick:

Wesentliche Planungsprämissen für das i2030-Teilprojekt Potsdamer Stammbahn sind:

    • Durchgehende Zweigleisigkeit im gesamten Planungskorridor mit Ausnahmen der Verbindungskurve von und nach Michendorf sowie der Verbindungskurve zwischen Stammbahn und Innenring bei Schöneberg (aufgrund beengter Platzverhältnisse)
    • Leistungsfähige, niveaufreie Einbindung der Stammbahn in Richtung Griebnitzsee
    • Untersuchung einer zweigleisigen (als Vorzugsvariante) sowie einer eingleisigen (als Rückfallebene) Ausführung der Verkehrsstationen Rathaus Steglitz und Schöneberg (aufgrund beengter Platzverhältnisse)
    • Elektrifizierung mit Oberleitung im gesamten Projektbereich

Folgende Stationen werden erweitert bzw. neu errichtet, jeweils mit Bahnsteignutzlängen von 220 m, einer Bahnsteighöhe von 76 cm und barrierefreiem Zugang:

    • Potsdam Griebnitzsee (Verlängerung der Bahnsteige)
    • Europarc Dreilinden (Neuerrichtung)
    • Düppel-Kleinmachnow (Reaktivierung)
    • Berlin-Zehlendorf: (Reaktivierung Regionalbahnsteig)
    • Berlin Rathaus Steglitz (Erweiterung um Regionalbahnsteig)
    • Berlin-Schöneberg (Erweiterung um Regionalbahnsteig)

Aufgaben innerhalb der Vorplanung sind u.a.:

      • Bauwerksuntersuchungen an vorhandenen Anlagen
      • Erstellen fehlender Bestandsunterlagen
      • Notwendige technische Studien, Gutachten und Machbarkeitsanalysen
      • Notwendige Konzepte und Analysen zur Umfeldentwicklung
      • Notwendige Beräumung von Altmaterialien und Vegetationsrückschnitte sowie Umweltäquivalenzausgleich
      • Erstellen und Abschluss von Planungsvereinbarungen sowie Vorabstimmungen zu Kreuzungsvereinbarungen
      • Abstimmung mit Behörden und Träger öffentlicher Belange sowie Öffentlichkeitsarbeit
      • Begleitung der Nutzen-Kosten-Untersuchung

An die Vorplanung schließt sich die Entwurfsplanung (3. Leistungsphase nach HOAI) und die Genehmigungsplanung (4. Leistungsphase nach HOAI) an, mit der das Planfeststellungsverfahren für das Projekt vorbereitet wird.

Schnelle Verbindungen,
pünktliche Züge,
mehr Platz in der Bahn:


Attraktiveres Bahnangebot

RE1-Bahnhof Eisenhüttenstadt modernisiert und barrierefrei

Daniel Euteneuer (DB Station&Service), Frank Balzer (Bürgermeister Eisenhüttenstadt), Guido Beermann (Minister Brandenburg) und Thomas Dill (VBB) bei der Einweihung des modernisierten Bahnhofs, Foto MIL

Bequemer zum Zug: Bahnhof Eisenhüttenstadt modern und barrierefrei

26.10.2022

Reisende im Bahnhof Eisenhüttenstadt kommen jetzt bequemer und barrierefrei zum Zug. Die Deutsche Bahn (DB) hat die Verkehrsstation vollständig erneuert. Bahnsteig und Bahnsteigdach wurden von Grund auf neu errichtet. Eine neue Personenunterführung verbindet nördlich, im Anschluss an das ehemalige Empfangsgebäude, den schon bestehenden Park- and Ride-Platz in der Eisenbahnstraße mit dem Bahnsteig. Über zwei Aufzüge ist der Bahnsteig barrierefrei zu erreichen. Davon profitieren insbesondere Fahrgäste mit Mobilitätseinschränkungen, Reisende mit viel Gepäck, Kinderwagen oder Fahrrädern. Auch das Wege- und Blindenleitsystem am Bahnhof hat die DB erneuert.

Daniel Euteneuer, Leiter Regionalbereich Ost bei DB Station&Service: „Attraktive und barrierefreie Bahnhöfe sind das Eingangstor zur klimafreundlichen Schiene und zur Stadt zugleich. Der neugestaltete Bahnhof ist ein spürbarer Gewinn für alle Bahnkunden, Berufspendler, Besucher und Gäste von Eisenhüttenstadt.“

Guido Beermann, Minister für Infrastruktur und Landesplanung: „Der neue Bahnhof ist ein gelungenes Beispiel für die erfolgreiche Zusammenarbeit zwischen Bahn, Kommune, Land und Bund. Mit der Umgestaltung wurde eine moderne und barrierefreie Mobilitätsdrehscheibe für Eisenhüttenstadt geschaffen. Das Land hat sich hier mit rund 4,3 Millionen Euro an der Grunderneuerung des Bahnhofes beteiligt – die Gestaltung des Bahnhofsumfeldes unterstützt das Land mit rund 1,9 Millionen Euro. Das ist gut investiertes Geld in eine bessere Verkehrsinfrastruktur, in die Fahrgastzufriedenheit und damit in die Verkehrswende.“

Die Modernisierung des Bahnhofes in Eisenhüttenstadt war 2020/2021 nach der Sanierung des Cottbuser Hauptbahnhofes das zweitgrößte Bahnhofsbauprojekt der Deutschen Bahn in Brandenburg. Insgesamt haben DB, Bund und Land gemeinsam rund zehn Millionen Euro investiert. Die Stadt hat zudem die Westseite des Bahnhofs mit Parkplätzen und Buswendeschleife neugestaltet.



Schnelle Verbindungen,
pünktliche Züge,
mehr Platz in der Bahn:


Attraktiveres Bahnangebot

Bahnsteigverlängerungen an sechs RE1-Stationen in Brandenburg

RE1-Bahnsteigverlängerung Spatenstich mit Guido Beermann (Infrastrukturminister in Brandenburg), Daniel Euteneuer (DB Station&Service) und Bernd Arm (VBB GmbH), Foto: VBB

i2030-Projekt West-Ost: Bahnsteigverlängerungen an sechs RE1-Stationen in Brandenburg

28.09.2022

Im Infrastrukturprojekt „i2030 – Mehr Schiene für Berlin und Brandenburg“ verlängert die Deutsche Bahn (DB) im Auftrag der Länder Berlin und Brandenburg die Bahnsteige an sechs Bahnhöfen auf der Linie des RE1 und erhöht damit die Kapazität auf der klimafreundlichen Schiene. Erweitert werden in der ersten Betriebsstufe die Bahnsteige an den Stationen Fangschleuse, Hangelsberg, Berkenbrück, Briesen, Jacobsdorf und Pillgram, damit längere Züge mit mehr Sitzplätzen für mehr Reisende halten können. In einer zweiten Ausbaustufe, für die bereits die Planungen laufen, werden ab 2025 noch einmal Bahnsteige auf der RE1 verlängert, damit achtteilige Züge an allen Stationen halten können.



Den Start für den Ausbau der Bahnsteige gaben heute Guido Beermann, Minister für Infrastruktur und Landesplanung des Landes Brandenburg, Daniel Euteneuer, Leiter DB Station&Service AG, Regionalbereich Ost und Bernd Arm vom Verkehrsverbund Berlin-Brandenburg (VBB) mit einem Spatenstich am Bahnhof Berkenbrück. Ab dem Fahrplanwechsel am 12. Dezember halten an allen RE1-Stationen sechsteilige Neufahrzeuge vom Typ Desiro HC mit 637 Sitzplätzen. Der Angebotsausbau gehört zum neuen Verkehrsvertrag Netz Elbe-Spree, mit dem die Länder Berlin und Brandenburg die Stärkung der Schiene und die Verkehrswende in der Hauptstadtregion voranbringen.



Guido Beermann, Minister für Infrastruktur und Landesplanung, Brandenburg: „Durch den Ausbau der ersten sechs Brandenburger Bahnsteige auf der Linie RE 1 schaffen wir die Grundlage dafür, um dort mit modernsten Fahrzeugen und deutlich mehr Kapazitäten fahren zu können. Fahrgäste können sich nicht nur über weitere Sitzplätze freuen, sondern auch über noch besseren Service an Bord, wie WLAN, Echtzeit- oder ein Fahrgastsicherheitskomfortsystem. So wollen wir Bahnfahren noch attraktiver machen und die Menschen zum Umsteigen bewegen.“

Schnelle Verbindungen,
pünktliche Züge,
mehr Platz in der Bahn:


Attraktiveres Bahnangebot

Stammstrecke Heidekrautbahn – Auslage Planungsunterlagen

Anstehende Bürgerbeteiligung im Rahmen des Planfeststellungsverfahrens – Planungsunterlagen zur öffentlichen Einsicht werden für einen Monat ausgelegt

28.08.2022

Die Genehmigungsphase für die Reaktivierung der Stammstrecke der Heidekrautbahn (RB27) zwischen dem Abzweig Schönwalde und Berlin-Wilhelms­ruh schreitet voran. Nachdem die im Rahmen des Planfeststellungsverfahrens benötigten Planungsunterlagen der einzelnen Streckenabschnitte und Haltepunkte von den zuständigen Prüfbehörden der Länder Berlin und Brandenburg begutachtet wurden, folgt nun die Auslage der Unterlage.

Neben den Abstimmungen zwischen der Vorhabenträgerin Niederbarnimer Eisenbahn-AG und den Ländern Berlin und Brandenburg sowie dem VBB im Rahmen des Infrastrukturprojektes i2030, sieht das Verfahren zur Planfeststellung nun die Beteiligung der Öffentlichkeit vor. Interessierte erhalten dabei vom 08.08.2022 bis zum 07.09.2022 die Gelegenheit, die geplanten bau- und naturschutzrechtlichen Maßnahmen einzusehen und die Möglichkeit zur Stellungnahme. Die Ankündigung über die Auslegung der Planungsunterlagen erfolgt über die Amtsblätter der jeweiligen Brandenburger Kommunen und das Berliner Amtsblatt. Dort finden sich Informationen zu den entsprechenden Orten und Zeiten der Einsichtnahme in die Planungsunterlagen, die Adressaten für Einwendungen sowie weitere für das Anhörungsverfahren wichtige Mitteilungen.

Die Auslegung findet Ländergrenzen übergreifend statt; die Brandenburger Unterlagen können somit in Berlin-Pankow und die Berliner Unterlagen in der Gemeinde Mühlenbecker Land eingesehen werden. Möglich ist dies sowohl online als auch persönlich vor Ort; für Letzteres wird in der Regel eine vorherige Terminvereinbarung erbeten. Digital sind die Planungsunterlagen unter www.LBV.brandenburg.de und www.berlin.de/planfeststellungen einsehbar. Ein weiterer Zugang besteht über das UVP-Portal der Länder für umweltverträglich­keitsprüfungspflichtige Vorhaben (www.uvp-verbund.de).

Nach der Auslegung erhalten die Öffentlichkeit und die Behörden die Möglichkeit, innerhalb einer einmonatigen Frist ihre Bedenken und Hinweise bis zum 07.10.2022 einzureichen. Diese werden im anschließenden Erörterungstermin zwischen der Vorhabenträgerin und den Betroffenen unter Leitung der Anhörungs­behörde besprochen. Über die Berücksichtigung der Einwendungen wird nach Abschluss des Anhörungsverfahrens durch die Planfeststellungsbehörde entschie­den und abschließend ein Planfeststellungsbeschluss erlassen. Damit erhält die Niederbarnimer Eisenbahn-AG ihre Baugenehmigung.

Davon abhängig ist auch der endgültige Finanzierungsrahmen sowie der finale Schlussbericht der Nutzen-Kosten-Untersuchung (NKU). Nach vorläufigem Schlussbericht ist das Vorhaben zur Reaktivierung der Stammstrecke Heidekrautbahn aus gesamtwirtschaftlicher Sicht förderfähig. Die final abgeschlossene NKU bildet die Grundlage der Antragsstellung auf Bundesförderung.

Schnelle Verbindungen,
pünktliche Züge,
mehr Platz in der Bahn:


Attraktiveres Bahnangebot

i2030-Lenkungskreis vom 27.06.2022

i2030-Gesamtkarte

i2030-Lenkungskreis: Zielvarianten für Potsdamer Stammbahn und Prignitz-Express bestätigt

27.06.2022

Auf der 13. Sitzung des i2030-Lenkungskreises am 27. Juni 2022 wurden die Zielvarianten in den Korridoren Potsdamer Stammbahn und Prignitz-Express bestätigt sowie nächste Schritte für Planung und Finanzierung fixiert. Die Teilelektrifizierung des Prignitz-Express wird als neues Projekt in i2030 integriert. Die geplante Task-Force im Nachgang des Bahngipfels wollen die i2030-Partner als Chance nutzen, um die finanzielle Beteiligung des Bundes für den nötigen Bahnausbau in der Hauptstadtregion abzusichern.

In der 13. Sitzung des i2030-Lenkungskreises verständigten sich die Partner des Infrastrukturprojektes – die Länder Berlin und Brandenburg, die Deutsche Bahn und der VBB – auf folgende Festlegungen:

Aus Potsdamer Stammbahn wird Potsdamer Stammbahn +

Für den Wiederaufbau der Potsdamer Stammbahn wurde die von den Ländern Berlin und Brandenburg angekündigte Lösung als elektrifizierte, zweigleisige Strecke für Regionalzüge zwischen Griebnitzsee, Zehlendorf und Potsdamer Platz bestätigt. Da die geplanten Verkehre mit bis zu vier Regionalzügen pro Stunde nicht alle über den stark ausgelasteten Nord-Süd-Fernbahntunnel geführt werden können, sollen Verbindungen zukünftig auch über die „Kurve Schöneberg“ und den Berliner Innenring in Richtung Berlin Ostkreuz fahren. Zwischen Schöneberg und Treptow muss die Strecke dafür elektrifiziert und zweigleisig ausgebaut werden. Diese zusätzlichen Ausbaumaßnahmen führen gleichzeitig zur Stärkung des Berliner Bahnknotens. Mit der Erweiterung des i2030-Korridors um den Berliner Innenring wird er künftig zu Süd-West: Potsdamer Stammbahn + / S25 Süd

Teilelektrifizierung wird im i2030-Korridor Nord-West: Prignitz-Express / Velten mitgeplant

Die Direkteinbindung der Regionalverkehrslinien des Prignitz-Express (RE6, RB55) von Hennigsdorf nach Berlin Gesundbrunnen war eine Zielstellung der Grundlagenermittlung, die nun verworfen werden musste. Grund sind die hohen Ausbaukosten im innerstädtischen Umfeld, die für den Ausbau des Regionalverkehrs parallel zur S25 nötig wären. Damit wird der Nachweis einer volkswirtschaftlichen Förderwürdigkeit gegenüber dem Bund verfehlt. Zur Verbesserung der Schienenverbindung von Hennigsdorf in die Berliner Innenstadt hat der Lenkungskreis zugestimmt, den 10-Minuten-Takt der S-Bahn zwischen Schönholz und Hennigsdorf mit neuer Verkehrsstation Berlin Borsigwalde zu planen. Als weiteres verkehrliches Ziel soll die Möglichkeit geschaffen werden, einen zweiten Zug pro Stunde von Hennigsdorf über den Außenring nach Berlin einzubinden.

Zusätzlich wird die Teilelektrifizierung des Prignitz-Expresses bis Wittenberge in das i2030-Projekt aufgenommen. Als Entscheidungsgrundlage diente das vom VBB beauftragte Gutachten, das die Teilelektrifizierung und den Einsatz von Batterietriebzügen als wirtschaftliche und effiziente Lösung empfiehlt. Damit sollen die Dieselfahrzeuge auf der Strecke abgelöst werden.

Mehr Informationen zur den Zielvarianten für die Potsdamer Stammbahn und dem Prignitz-Express finden Sie in der Pressemitteilung vom 23.05.2022.

Task-Force im Zuge des Bahngipfels bietet Chance für bessere Zusammenarbeit mit dem Bund

Nach dem Bahngipfel vom 3. Juni 2022 beginnen die Vorbereitungen für eine Task-Force unter Federführung der Berliner und der Brandenburger Verkehrsverwaltung, die zur beschleunigten Umsetzung der notwendigen Schienenausbauprojekte in der Hauptstadtregion ins Leben gerufen werden soll. Aus Sicht der i2030-Partner sind vorrangige Aufgaben die Sicherung der Bundesfinanzierung und ein gemeinsames Verständnis zur Priorisierung der Maßnahmen. Dazu werden sich Vertreter*innen aus dem Bundesverkehrsministerium (BMDV), dem Eisenbahnbundesamt (EBA), den Ländern Berlin und Brandenburg, sowie der Deutscher Bahn und dem VBB sobald wie möglich austauschen.

Bettina Jarasch, Senatorin für Umwelt, Mobilität, Verbraucher- und Klimaschutz des Landes Berlin: „Für die Mobilitätswende in der Region sind unsere Entscheidungen zur Potsdamer Stammbahn und zum Prignitzexpress ein riesengroßer Schritt nach vorn. Wir bauen die Pendlerrouten aus und sorgen für eine hohe Attraktivität des Bahnverkehrs mit seiner klima- und umweltfreundlichen Mobilität für alle. Unser Ziel ist es, dass immer mehr Menschen vom Auto auf die Bahn umsteigen wollen – dafür braucht es den Ausbau der Strecken, dichte Takte und komfortable Züge. Jetzt gilt es, die Planungen zu beschleunigen. Und der Bund ist gefragt, für diese wichtigen Strecken die Finanzierung zu sichern.“

Guido Beermann, Minister für Infrastruktur und Landesplanung des Landes Brandenburg: „Wir wollen das Schienennetz in der Metropolregion und ganz Brandenburg weiter ausbauen und so den klimafreundlichen SPNV nachhaltig stärken. Das ist auch im neuen Landesnahverkehrsplan für Brandenburg festgehalten. Der Wiederaufbau der Potsdamer Stammbahn nimmt jetzt mit dem Systementscheid für eine Regionalbahnvariante konkrete Form an. Wir werden nun die Vorplanung anstoßen. Mit der Entscheidung zur Elektrifizierung des Prignitz Express gehen wir einen weiteren wichtigen Schritt auf dem Weg zur Dekarbonisierung des SPNV bis 2037 und damit für die Verkehrswende. Wenn sie gelingen soll, muss sich aber auch der Bund noch deutlicher zur Schiene bekennen. Zu den i2030-Projekten sind wir bereits im Dialog mit dem Bundesverkehrsministerium. Mit der Taskforce wird diese Zusammenarbeit weiter intensiviert.“

Alexander Kaczmarek, Konzernbevollmächtigter der Deutschen Bahn für Berlin, Brandenburg und Mecklenburg-Vorpommern:

„Mit den durch die Länder Berlin und Brandenburg vollzogenen Entscheidungen wollen wir als Deutsche Bahn nun auch auf der „Potsdamer Stammbahn +“ und dem „Prignitz-Express“ in die konkreten Planungen einsteigen. Zudem erfolgt mit der Aufnahme des südlichen Berliner Innenrings in den Korridor der „Potsdamer Stammbahn +“ ein weiterer wichtiger Schritt zur Vollendung des Bahnknoten Berlins. Mit der Einrichtung der Task-Force wollen wir dann noch weitergehen, und auch für den Ausbau der Ostbahn und der Stärkung des Schienengüterverkehrs in der Region erste Schritte vollziehen.“

Martin Fuchs, Geschäftsführer des Verkehrsverbundes Berlin-Brandenburg (VBB):

„Das Netz Elbe-Spree bringt für die Fahrgäste im VBB ab Dezember 2022 rund 30 Prozent mehr Angebot auf die Schiene. Damit wird es für die vielen Pendler*innen spürbare Entlastung auf ihren täglichen Fahrwegen geben. Das Projekt i2030 ermöglicht es, diesen Trend zur Schienenmobilität in den kommenden Jahren noch weiter auszubauen. Deshalb freuen wir uns über die Entscheidungen des Lenkungskreises für die Potsdamer Stammbahn und den Prignitz-Express. Durch die Teilelektrifizierung und den Einsatz von Batterietriebzügen fahren die Linien RE6 und RB55 bald dieselfrei in die Prignitz. Mit diesen Planungsentscheidungen zeigen die Länder Berlin und Brandenburg, dass sie es mit der Verkehrswende ernst meinen. Innerhalb der geplanten Task-Force wollen wir die Projekte zusammen mit dem Bund beschleunigen und mit einer gesicherten Finanzierung umsetzen. Profiteure aller Bemühungen sind die Fahrgäste und der Klimaschutz.“

Schnelle Verbindungen,
pünktliche Züge,
mehr Platz in der Bahn:


Attraktiveres Bahnangebot

Bahngipfel Berlin-Brandenburg

Franziska Giffey (r, SPD), Regierende Bürgermeisterin von Berlin, und Dietmar Woidke (SPD), Ministerpräsident von Brandenburg wollen noch mehr Bahnstrecken in der Region ausbauen, Foto: Soeren Stache/DPA

Bahngipfel Berlin-Brandenburg - Leistungsfähig, klimaneutral, sicher – Berlin und Brandenburg setzen Ziele für moderne Schienen-Mobilität

Pressemitteilung vom 03.06.2022

Potsdam/Berlin 3. Juni 2022

Die Mobilität auf der Schiene soll in der Hauptstadtregion Berlin-Brandenburg neue Fahrt aufnehmen. Das wurde auf dem ersten Bahngipfel beider Bundesländer auf Einladung der Regierenden Bürgermeisterin, Franziska Giffey, und von Ministerpräsident Dietmar Woidke heute in Potsdam bekräftigt.

An dem Arbeitstreffen nahmen die Parlamentarische Staatssekretärin Daniela Kluckert aus dem Bundesverkehrsministerium, der Ostbeauftragte der Bundesregierung, Staatsminister Carsten Schneider, und der Konzernbevollmächtigte der Deutschen Bahn, Alexander Kaczmarek, sowie weitere hochrangige Vertreterinnen und Vertreter beider Länder teil. Es herrschte Einigkeit, dass das Ziel, die Hauptstadtregion Berlin-Brandenburg zu einer der attraktivsten Metropolregionen Europas zu machen, nur mit einem attraktiven, leistungsfähigen und sicheren Nah- und Fernverkehr auf der Schiene gelingen kann.

Franziska Giffey, Regierende Bürgermeisterin von Berlin: „Für die Metropolregion Berlin-Brandenburg mit 6 Millionen Menschen ist ein attraktiver und leistungsfähiger Nah- und Fernverkehr auf der Schiene von entscheidender Bedeutung für eine starke Wirtschaft, gute und sichere Arbeitsplätze und mehr Lebensqualität. Die steigende Nachfrage, die notwendige Verkehrswende und der Klimaschutz erfordern mehr Kapazitäten im Schienennetz. Wir haben deshalb heute gemeinsam mit dem Bund und der Deutschen Bahn beraten, wie wir den Ausbau der Schieneninfrastruktur in der Metropolregion weiter voranbringen und beschleunigen. Wir haben heute vereinbart, den Bahnknoten Berlin zusätzlich zur i2030 Strategie zu stärken – durch Kapazitätserweiterung, Gebietserschließung, Taktverdichtung und Digitalisierung. Für die Menschen in unserer Region, insbesondere die täglich eine halbe Million Pendlerinnen und Pendler bedeutet dies spürbare Verbesserungen mit schnelleren und regelmäßigeren Verbindungen und Investitionen in Qualität und Zuverlässigkeit.“

Dietmar Woidke, Ministerpräsident des Landes Brandenburg: „Berlin und Brandenburg packen zusammen an, um die Klimaziele im Mobilitätsbereich zu erreichen. Mit der Ausweitung des Verkehrsangebotes auf der Schiene um 30 Prozent gehen wir in diesem Jahr einen wichtigen Schritt in die richtige Richtung. Das reicht aber nicht. Damit es weiter vorangeht, brauchen wir vom Bund eine langfristige Finanzierungsperspektive. Die Aufnahme verschiedener Teilprojekte in den Bundesverkehrswegeplan haben wir heute bereits beim Bund platziert. Wir brauchen auch in den nächsten Jahren zusätzliche Angebote, eine bessere Qualität und mehr funktionierende Schieneninfrastruktur. Mit dem heutigen Bahngipfel haben Berlin und Brandenburg mit dem Bundesverkehrsministerium, der Deutschen Bahn AG und dem Eisenbahnbundesamt die Kräfte gebündelt und die politischen Weichen für den weiteren Infrastrukturausbau und die Zukunft des gemeinsamen Projekts i2030 gestellt. Der Ausbau muss so erfolgen, dass sowohl die Konflikte im Bahnknoten Berlin gelöst werden als auch zusätzliche Angebote in der Fläche Brandenburgs realisierbar sind. Fern-, Regional- und Wirtschaftsverkehr dürfen nicht gegeneinander ausgespielt werden.“

Ab Dezember 2022 werden in den Schienenverkehrs-Netzen Elbe-Spree und Lausitz insgesamt 32,3 Millionen Zugkilometer gefahren. Das ist eine Steigerung um ca. 6 Millionen Zugkilometer. Das Verkehrsangebot wird durch engere Taktung und längere Züge um rund 30 Prozent ausgeweitet. Grundlage dafür sind die im Jahr 2019 erfolgten Neuausschreibungen und Vergaben dieser Verkehrsnetze. Für die Maßnahmen an der Görlitzer Bahn zwischen Berlin und Cottbus ist die Finanzierung über das Strukturstärkungsgesetz gesichert.

Die Fahrgastzahlen werden in der Hauptstadtregion weiter steigen. Die Ausweitung der Verkehrsangebote stößt damit an die Kapazitätsgrenzen der Infrastruktur. Daher müssen gezielte Ausbaumaßnahmen vorbereitet und umgesetzt werden. Dies betrifft sowohl den Bahnknoten Berlin als auch Infrastrukturmaßnahmen in der Fläche des Landes Brandenburg.

Folgende Strecken sind bereits im Bundesverkehrswegeplan verankert und befinden sich im Bau bzw. in den letzten Planungsphasen:

  • Dresdner Bahn (vom Südkreuz bis Außenring)
  • Stettiner Bahn (von Angermünde bis Landesgrenze)
  • Lehrter Stammbahn (von Berlin nach Hannover)

Im Gemeinschaftsprojekt i2030 sind folgende Strecken in Planung:

  • Hamburger Bahn (Berlin – Wittenberge – Hamburg)
  • Prignitz-Express (Velten-Neuruppin)
  • Heidekrautbahn (Gesundbrunnen – Schildow)
  • Bahnsteige am RE1 zwischen Berlin und Eisenhüttenstadt
  • Strecke Berlin-Cottbus
  • Korridor Süd (Blankenfelde-Rangsdorf)
  • Potsdamer Stammbahn (Charlottenburg -Potsdam)
  • Verlängerung S25 nach Stahnsdorf
  • div. Maßnahmen zum Ausbau der S-Bahn wie zweigleisiger Ausbau nach Bernau und nach Strausberg und die Reaktivierung der Siemensbahn

Weitere Ausbaumaßnahmen, die in der neuen Task Force besprochen werden sollen:

  • Ausbau Berliner Außenring
  • Kapazitätssteigerung Berliner Innenring
  • Berliner Stadtbahn
  • Nord-Süd-Tunnel
  • Elektrifizierung Prignitz-Express
  • Ostbahn (Berlin-Küstrin-Kietz)
  • Anhalter Bahn (Südkreuz-Ludwigsfelde)
  • Nordbahn (Wilhelmsruh – Hohen-Neuendorf)



Für die Realisierung der im Projekt i2030 gesteckten Ziele müssen Finanzierungsquellen auf EU-, Bundes- und Landesebene genutzt werden. Das gesamte Investitionsvolumen wird basierend auf Kostenkalkulationen der DB auf 8,5 Mrd. € geschätzt. Die wesentlichen Entscheidungen zu den favorisierten Ausbauvarianten sind getroffen.

Berlin und Brandenburg werden die Planungen weiter vorantreiben. Rund 25 Mio. € wurden bereits verauslagt. Auf der Grundlage entsprechender Vereinbarungen werden Berlin rund 111 Mio. Euro und Brandenburg rund 76 Mio. Euro für die Planungsleistungen der Deutschen Bahn mittelfristig und verbindlich zur Verfügung stellen.

Berlin und Brandenburg schlagen dem Bund vor, eine „Task Force“ i2030/Knoten Berlin zu bilden, um gemeinsam mit der DB eine Priorisierung der Ausbaufinanzierungen für die auszubauenden Korridore und das S-Bahnnetz langfristig zu sichern. Voraussetzung für die Realisierung sind die Einordnung der Projekte in den Bundesverkehrswegeplan sowie die Nutzung der Fördermöglichkeiten des Gesetzes über Finanzhilfen des Bundes zur Verbesserung der Verkehrsverhältnisse der Gemeinden (GVFG).
Für Ausbaumaßnahmen auf der Görlitzer Bahn (Strecke Grünau-Königs Wusterhausen, Bahnhöfe Königs Wusterhausen und Lübbenau, Strecke Lübbenau-Cottbus) stehen über das Strukturstärkungsgesetz ca. 355 Mio. Euro für die Realisierung zur Verfügung. Hier kommt es darauf an, Planung und Umsetzung zu beschleunigen.

Dietmar Woidke: „Die Hauptstadtregion ist das Tor zu Osteuropa. Leistungsfähige Verbindungen nach Polen sind deshalb entscheidend. Berlin und Brandenburg haben zusammen mit der DB AG den zweigleisig elektrifizierten Ausbau der Bahnstrecke Berlin-Stettin auf den Weg gebracht. Ein weiteres wichtiges Projekt ist der Ausbau der Ostbahn. Hier haben wir das Bundesverkehrsministerium gebeten, die Einordnung in das transeuropäische Netz zu unterstützen, um EU-Mittel einsetzen zu können.“

Auf der „Ostbahn / Strecke 203“ konnten bereits Ertüchtigungsmaßnahmen mit mehr als 11 Millionen Euro Brandenburger Landesmittel verbessert werden. Die DB AG treibt den Neubau der Oderbrücke bei Küstrin/Kostrzyn voran. Dennoch fehlt es bisher an einem zukunftsfähigen Gesamt-Ausbau der Strecke. Die „Ostbahn“/Strecke 203 wird künftig eine Entlastungsfunktion für die Strecke Berlin – Frankfurt (Oder) – Poznań wahrnehmen müssen. Die bereits ausgebaute Strecke Berlin – Frankfurt /Oder wird, – etwa bedingt durch die Tesla-Ansiedlung in Grünheide und die Ausweitungen des Schienengüter- und Personenverkehrs – perspektivisch an ihre Kapazitätsgrenzen kommen.

Franziska Giffey: “Unser 2017 gestartetes Infrastrukturprojekt i 2030 hat bereits viele Ziele erreicht. Für die Bürgerinnen und Bürger sind die Fortschritte schon konkret spürbar. Schon am 11. Dezember 2022 geht mit dem Fahrplanwechsel das größte bislang in Deutschland vergebene Regionalverkehrsnetz ‚Netz Elbe – Spree‘ unseres Verkehrsverbundes VBB mit insgesamt 15 Verbindungen in Betrieb. Alle führen auch durch oder nach Berlin. Daran arbeiten wir weiter.“

Daniela Kluckert, Parlamentarische Staatssekretärin des Bundesministeriums für Digitales und Verkehr: „Deutschlandweit verzeichnet die Metropolregion Berlin/Brandenburg den stärksten Zuwachs an Fahrgastzahlen. Zwischen Berlin, Potsdam und dem umliegenden Brandenburger Land pendeln täglich Menschen zur Arbeit, Freunde und Familie werden besucht oder Ausflüge ins Grüne oder in die Stadt werden unternommen. Das Schienenverkehrsnetz in dieser Region verbindet Menschen, Natur, Stadt und Land und sorgt für eine effiziente, klimaneutrale und komfortable Reisemöglichkeit. Um auch zukünftig den wachsenden Ansprüchen und Kapazitäten gerecht zu werden, ist es genau richtig, frühzeitig in Projekte wie i2030 zu investieren. Wir müssen dafür sorgen, dass die Menschen in den kommenden Jahren von besseren Schienenverbindungen und -infrastrukturen profitieren.“

Alexander Kaczmarek, Konzernbevollmächtigter der Deutschen Bahn für Berlin, Brandenburg und Mecklenburg-Vorpommern: „Zugfahren ist angesichts des Booms der Metropolregion und der Klimakrise einfach die beste Art, von A nach B zu kommen. Die Mobilitätswende gelingt aber nur mit einer leistungsfähigen starken Schiene und guten Angeboten. Mit i2030 arbeiten wir daran in Berlin und Brandenburg schon seit einigen Jahren. Erste Erfolge und zahlreiche angestoßene Projekte freuen uns, aber wir wollen jetzt raus aus der „papiernen“ Phase des Projekts und die Umsetzung starten. Der Bahngipfel ist ein starkes Signal dafür, dass es für die Reisenden schneller spürbare Verbesserungen gibt, weil alle an einem Strang ziehen.“

Pressekontakte:

Staatskanzlei des Landes Brandenburg | Heinrich-Mann-Allee 107 | 14473 Potsdam
V.i.S.d.P. Florian Engels, Tel. +49 331 866-1208| Fax +49 331 866-1415
E-Mail florian.engels@stk.brandenburg.de | www.brandenburg.de

Die Regierende Bürgermeisterin von Berlin, Senatskanzlei | Jüdenstraße 1 | 10178 Berlin
Sprecherin des Senats : Lisa Frerichs Tel. +49 30 9026-3200 | Fax +49 30 9026-3202
E-Mail presse-information@senatskanzlei.berlin.de | www.berlin.de/rbmskzl/

Schnelle Verbindungen,
pünktliche Züge,
mehr Platz in der Bahn:


Attraktiveres Bahnangebot

i2030-Zielvarianten für Potsdamer Stammbahn und Prignitz-Express

Zielvarianten für Potsdamer Stammbahn und Prignitz-Express präsentiert von Senatorin Jarasch und Minister Beermann, Foto: VBB

Berlin und Brandenburg einigen sich auf Zielvarianten für Potsdamer Stammbahn und Prignitz-Express

23.05.2022

Beim Presserundgang in der VBB-Sonderausstellung im Technikmuseum „Zug zur Zukunft – Wie geht Verkehrswende?“ verkündeten Berlins Mobilitätssenatorin Bettina Jarasch und Brandenburgs Infrastrukturminister Guido Beermann weiterführende Planungsrichtungen für die i2030-Korridore Potsdamer Stammbahn und Prignitz-Express. Nach komplexen Voruntersuchungen und Beratungen haben sich die beiden Länder für den Regionalverkehr auf der Potsdamer Stammbahn und auf eine gemeinsame Lösung für die Strecke des Prignitz-Express verständigt. Über die jetzt gefundenen Abstimmungsergebnisse soll nun im i2030-Lenkungskreis entschieden werden.

i2030-Korridor Potsdamer Stammbahn

Beim Wiederaufbau der Potsdamer Stammbahn haben sich die i2030-Partner für die Lösung als elektrifizierte, zweigleisige Strecke für Regionalzüge zwischen Griebnitzsee, Zehlendorf und Potsdamer Platz verständigt. Gegenüber einer S-Bahnlösung wird mit der Nutzung als Eisenbahnverbindung eine überregionale Wirkung erzielt. Allerdings werden nicht alle auf der Potsdamer Stammbahn geplanten Verkehre in den Nord-Süd-Fernbahntunnel geführt werden können, da er schon heute als überlasteter Schienenweg gilt. Stattdessen wird geprüft, auch Verbindungen über die „Kurve Schöneberg“ und den Berliner Innenring Richtung Berlin Ostkreuz zu führen. Zwischen Schöneberg und Treptow muss die Strecke dafür elektrifiziert und zweigleisig ausgebaut werden. Halten sollen die Züge in diesem Bereich am Südkreuz sowie gegebenenfalls in Neukölln oder an der Hermannstraße. Mit dieser zusätzlichen Erweiterung der Schieneninfrastruktur wird gleichzeitig der Ausbau des Bahnknoten Berlin weiter vorangetrieben.

i2030-Korridor Prignitz-Express

Auf dem i2030-Korridor des Prignitz-Express wird als erstes Teilprojekt der Abschnitt Velten – Neuruppin ausgebaut, um bis 2026 zwei Züge pro Stunde und Richtung auf den Linien RE6 und RB55 zwischen Hennigsdorf und Neuruppin zu ermöglichen. Zur Verbesserung der Schienenverbindung von Hennigsdorf und den Berliner Ortsteilen Tegel, Heiligensee und Reinickendorf, dem Gewerbegebiet Urban Tech Republic sowie in die Berliner Innenstadt wird die Einführung des 10-Minuten-Taktes der S-Bahn zwischen Schönholz und Hennigsdorf mit neuer Verkehrsstation Berlin Borsigwalde geplant. Eine Weiterführung der S-Bahn nach Velten ist ebenfalls Teil der kommenden Vorplanung. Die Taktverdichtung des Prignitz-Express mit zwei Zügen in der Stunde zwischen Hennigsdorf und Berlin über den Außenring ist eine neue Aufgabenstellung, da die Direkteinbindung parallel zur S25 aufgrund hoher Ausbaukosten im innerstädtischen Raum als unwirtschaftlich verworfen werden musste. Mit der neuen Lösung würden es zukünftig fünf Verbindungen pro Stunde zwischen Velten und Hennigsdorf geben.

Bettina Jarasch, Senatorin für Umwelt, Mobilität, Verbraucher- und Klimaschutz des Landes Berlin:

„Wir haben gemeinsam mit Brandenburg Entscheidungen getroffen, die die Mobilitätswende in der Region und darüber hinaus einen Riesenschritt voranbringen und die beiden Bundesländer noch enger zusammenwachsen lassen. Die Potsdamer Stammbahn und der Korridor des Prignitz-Express werden den Pendlerinnen und Pendlern eine große Erleichterung bringen und die Anbindung an das Brandenburger Umland insgesamt stärken. Dabei ist die Potsdamer Stammbahn eine der letzten freien Schienenachsen, die zusätzliche Direktverbindungen zwischen Berlin und Brandenburg ermöglicht und damit auch überregionale Wirkung entfalten kann. Das Infrastrukturprojekt i2030 hat als gemeinsames Instrument zum ÖPNV-Ausbau in Berlin und Brandenburg höchste Priorität. Die jetzigen Entscheidungen stärken zugleich den Bahnknoten der Hauptstadt. Deshalb setzen wir darauf, dass auch der Bund die Umsetzung finanziell unterstützt.“

Guido Beermann, Minister für Infrastruktur und Landesplanung des Landes Brandenburg:

„Wir haben uns mit Berlin intensiv damit auseinandergesetzt, wie wir die wichtigen i2030-Projekte Potsdamer Stammbahn und den Prignitz-Express voranbringen können. Jetzt sind wir bei beiden Vorhaben zu einem Ergebnis gekommen, das allen Beteiligten und insbesondere den vielen Pendlerinnen und Pendlern gerecht wird. Auf dem Korridor Prignitz-Express haben wir eine Lösung gefunden, die kostengünstiger und damit umsetzbar ist. Gleichzeitig verbessert sich die Anbindung an die Schiene, sowohl für den Norden Berlins, als auch für das Brandenburger Umland. Mit dem Wiederaufbau der Potsdamer Stammbahn schaffen wir eine wichtige zusätzliche Strecke zwischen Potsdam und Berlin. Hier geht es aber nicht nur um Resilienz, sondern wir wollen auch die Zukunft planen. Perspektivisch sind vier Regionalzüge pro Stunde und Richtung vorstellbar.“

Die verkehrlichen Ziele für den Korridor SÜD-WEST: Potsdamer Stammbahn im Überblick:

  • Schaffung einer Alternativstrecke zwischen Potsdam und Berlin mit vier Regionalzügen je Stunde
  • Erschließung von Düppel-Kleinmachnow und Europarc-Dreilinden per Schiene
  • Ausbau der S-Bahnhöfe Zehlendorf, Rathaus Steglitz und Schöneberg als Regionalverkehrshalte
  • Weiterführung der Züge in den Nord-Süd-Tunnel bzw. über den Berliner Innenring mit Halten in Südkreuz sowie gegebenenfalls Neukölln oder Hermannstraße und damit weitere Leistungssteigerung des Bahnknotens Berlin

Die verkehrlichen Ziele für die den Korridor NORD-WEST Prignitz-Express/Velten im Überblick:

  • Taktverdichtung zwischen Kremmen und Neuruppin
    • 2. Zug je Stunde im Regionalverkehr Hennigsdorf – Neuruppin (Verlängerung der RB55)
    • Einbindung des 2. Regionalzuges über den Berliner Außenring nach Berlin
  • Taktverdichtung zwischen Berlin-Schönholz – Hennigsdorf
    • 10-Minuten-Takt der S25 Nord bis Hennigsdorf mit neuer Verkehrsstation Berlin Borsigwalde
  • Angebotsstärkung zwischen Hennigsdorf – Velten
    • S-Bahnverlängerung von Hennigsdorf nach Velten

Schnelle Verbindungen,
pünktliche Züge,
mehr Platz in der Bahn:


Attraktiveres Bahnangebot

VBB-Sonderausstellung im Deutschen Technikmuseum

Sonderausstellung im Technikmuseum zur Verkehrswende

„Zug zur Zukunft – Wie geht Verkehrswende?“ VBB-Sonderausstellung im Deutschen Technikmuseum

Alle reden über die Verkehrswende, der Verkehrsverbund Berlin-Brandenburg (VBB) setzt sie im Auftrag der Länder Berlin und Brandenburg um. Um den CO2-Ausstoß im Verkehrssektor zu senken, müssen sehr viel mehr Menschen vom eigenen Auto auf den klimafreundlichen öffentlichen Nahverkehr umsteigen. Dazu braucht es mehr Angebote, bessere Leistung, mehr Komfort und auch klimafreundliche Technologien für neue Züge, die ohne Dieselkraftstoffe auskommen. Grundlage aller Verbesserungen für die Fahrgäste ist zudem der Ausbau und die Modernisierung der Infrastruktur. Besonders mit dem groß angelegten Schienenausbauprojekt i2030 wollen Berlin und Brandenburg sowie Deutsche Bahn und VBB die Verkehrswende in der Hauptstadtregion beschleunigen. Die Sonderausstellung im Deutschen Technikmuseum in Berlin (Eingang Ladestraße) bietet den Besucher*innen einen anschaulichen Blick in die laufenden Prozesse.

Die Bundesregierung hat sich zum Ziel gesetzt, die deutschen ⁠Treibhausgas⁠-Emissionen bis 2030 um 55 % gegenüber 1990 zu mindern. Handeln ist also gefragt, wenn es um das Thema Verkehrswende geht. Der VBB arbeitet mit seinen Partnern hinter den Kulissen an vielen Stellen daran, den CO2-Ausstoß im Verkehrssektor zu senken, sei es beim Einsatz von Nahverkehrszügen mit alternativen Antrieben oder beim Ausbau des Schienennetzes der Hauptstadtregion. Das Deutsche Technikmuseum in Berlin-Kreuzberg hat zusammen mit dem VBB einen Ausstellungsort geschaffen, der einen Teil der laufenden Bestrebungen für die Öffentlichkeit erlebbar macht. Den Besucher*innen wird anhand praxisnaher Beispiele vermittelt, dass jede Fahrt im öffentlichen Nachverkehr einen aktiven Beitrag zum Klimaschutz leistet.

Vier Themeninseln geben einen Einblick in die aktuellen Entwicklungen:

  1. Zug zur Zukunft dient als Einleitung in die Thematik. In Übersichten werden die klimapolitischen Ziele der Bundesregierung und die regionalen Pläne für die Hauptstadtregion erläutert und wie sie unter anderem mit Hilfe des Infrastrukturprojekts i2030 umgesetzt werden.
  1. Berlin-Spandau – Nauen ist eins der größten i2030-Teilprojekte und zeigt, dass der Ausbau der Schieneninfrastruktur die Grundvoraussetzung für mehr Angebot auf der Schiene ist. Mit mehr Zügen in der Stunde, einem stabileren Fahrplan und zusätzlichen Stationen können die an der Strecke liegenden Städte, Gemeinden und der Bezirk Spandau zukünftig noch besser an das Schienennetz angebunden werden. Die Planungen werden durch die EU kofinanziert.
  1. Die historische Siemensbahn gehört zu den regionalen Schienenstrecken, die in den kommenden Jahren reaktiviert werden. Vergangenheit, Gegenwart und Zukunft, der seit 1980 stillgelegten Strecke werden in der Ausstellung beleuchtet und wie es gelingt, dass bis zum Ende des Jahrzehntes wieder S-Bahnen zum neu wachsenden Ortsteil Siemensstadt Square fahren.
  1. Alternative Antriebe für Züge stellen wichtige Brückentechnologien dar, um noch nicht elektrifizierte Strecken vom fossilen Diesel unabhängig zu machen. Die neuen Technologien für Batterietriebzüge und Wasserstofftriebzüge werden im Museum vorgestellt. Sie sollen dabei helfen, bis 2037 einen kompletten Umstieg auf umweltfreundliche Antriebsarten auf der Schiene in Berlin und Brandenburg zu ermöglichen.

Zugang und Kosten

Die Sonderausstellung kann innerhalb der geltenden Öffnungszeiten des Deutschen Technikmuseums von Dienstag bis Freitag: 9 – 17:30 Uhr und Samstag, Sonntag & Feiertage: 10 – 18 Uhr voraussichtlich bis Ende Mai 2023 besucht werden. Die Eintrittskarte für 8 Euro und ermäßigt 4 Euro gilt am selben Tag für das gesamte Museum und das Science Center Spectrum (Online-Ticketing: www.technikmuseum.berlin/tickets).

Deutsches Technikmuseum
Trebbiner Straße 9

10963 Berlin
Achtung: Die Ausstellung ist im Museumsbereich Ladestraße zu sehen (Eingang Ladestraße, Zugang über Möckernstr. 26)

Weitere Infos: www.technikmuseum.berlin

Schnelle Verbindungen,
pünktliche Züge,
mehr Platz in der Bahn:


Attraktiveres Bahnangebot
