Planungsbüros für die i2030-Projekte PEX-Süd und Elektrifizierung der Strecke Hennigsdorf – Wittenberge gebunden

Die Vorplanung im i2030-Projekt Potsdamer Stammbahn+ startet, Foto DB InfraGO AG/Oliver Lang

Planungsbüros für die i2030-Projekte PEX-Süd und Elektrifizierung der Strecke Hennigsdorf – Wittenberge gebunden

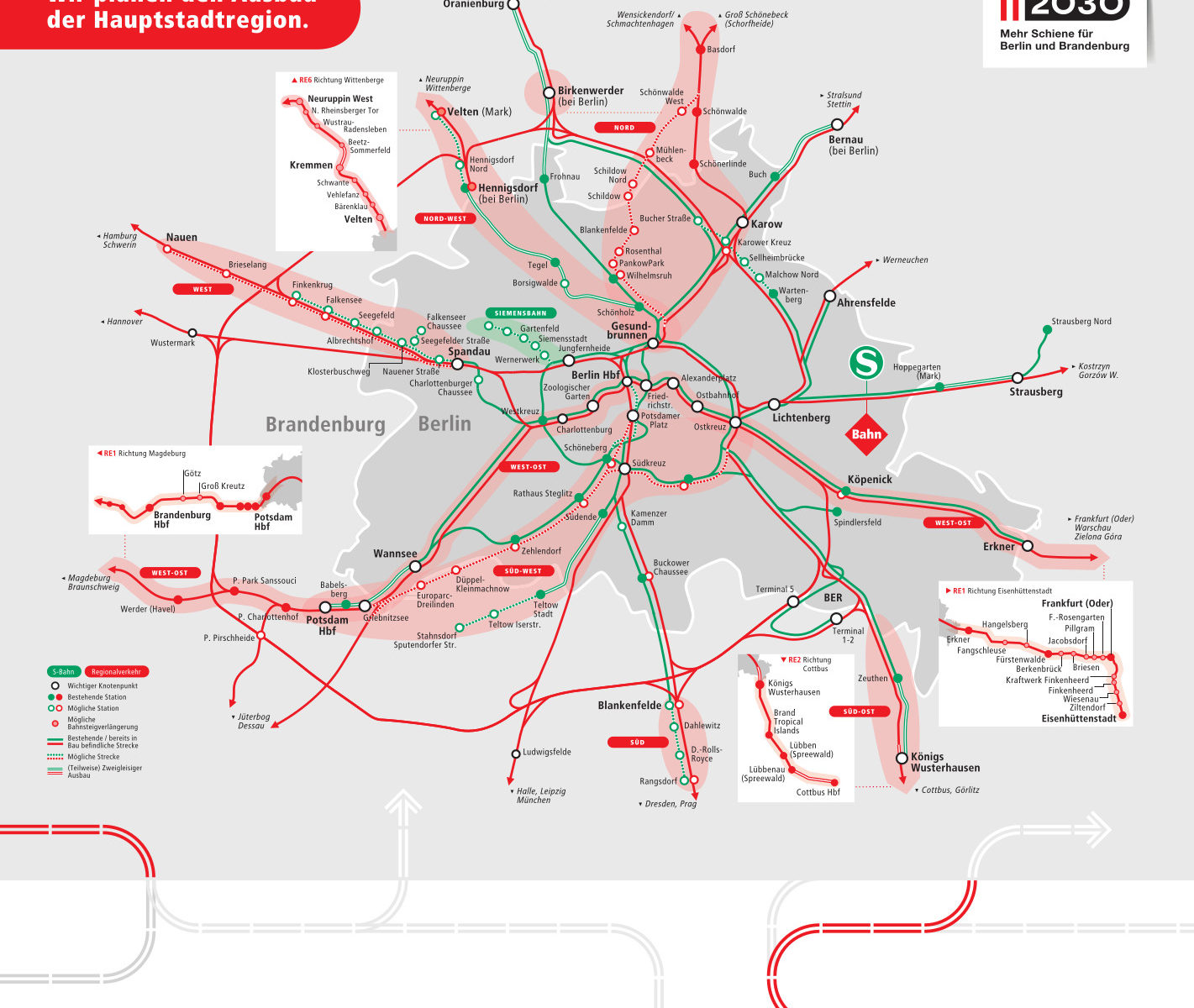

Karte für den i2030-Korridor Nord-West mit Elektrifizierungsstrecke Hennigsdorf – Wittenberge, Grafik: VBB GmbH
Karte für den i2030-Korridor Nord-West mit Elektrifizierungsstrecke Hennigsdorf – Wittenberge, Grafik: VBB GmbH

Sie haben nun die Aufgabe, die Untersuchungen für eine schnelle Regionalverkehrseinbindung des Prignitz-Expresses über den Berliner Außenring in die Berliner Innenstadt einschließlich der „Kurve Hohenschöpping“ und die Verlängerung der S-Bahn von Hennigsdorf nach Velten mit neuem S-Bahnhalt in Hennigsdorf Nord zu vertiefen. Weiterhin gilt es, die Planungen für die Elektrifizierung der rund 140 Kilometer und 22 Verkehrsstationen umfassenden Strecke Hennigsdorf – Wittenberge fortzusetzen.

Bis vsl. Ende 2028 untersuchen und bewerten die Beteiligten im Rahmen der Vorplanung verschiedene Umsetzungsvarianten. Dabei berücksichtigen sie unter anderem Umweltaspekte sowie technische und wirtschaftliche Kriterien. Sie stimmen sich eng mit betroffenen Behörden und Kommunen ab, koordinieren Schnittstellen zu angrenzenden Projekten und erarbeiten erste Kostenschätzungen. Über die Prozessergebnisse wird die Öffentlichkeit rechtzeitig informiert.

Damit geht es einen wichtigen Schritt voran, um diese beiden Projekte des i2030 Korridors Prignitz-Express/ Velten weiter voranzutreiben.

Hintergrundinfos zu den laufenden Planungen und den weiteren Projekten im i2030-Korridor Nord-West mit dem PEX Nord: Ausbau Velten – Neuruppin und den S-Bahnausbau: Schönholz – Hennigsdorf finden Sie hier https://www.i2030.de/nordwest.

Infrastrukturausbau für die Taktverdichtung Velten – Neuruppin verzögert sich

Der Prignitz-Express soll zukünftig im 30-Minuten-Takt zwischen Velten und Neuruppin verkehren, Foto: VBB

Infrastrukturausbau für die Taktverdichtung Velten – Neuruppin (Prignitz-Express) verzögert sich

14. April 2025

Die Planungen im i2030-Projekt Velten – Neuruppin (Prignitz-Express) sind bereits weit fortgeschritten. Der Abschluss aller Planfeststellungsverfahren wird im Verlauf des Jahres 2025 erwartet. Die Finanzierung der Planungsleistungen erfolgte zu 100 Prozent durch das Land Brandenburg.

Für die bauliche Realisierung des Projektes ist eine Förderung über das Gemeindeverkehrsfinanzierungsgesetz (GVFG) vorgesehen, welches ein Antragsverfahren auf Basis der Planfeststellung vorsieht. Um zeitliche Auswirkungen der Beantragung der Bundesförderung auf die Realisierung des Projektes abzufedern und die angestrebte Inbetriebnahme 2027 abzusichern, hat das Land Brandenburg für die anstehenden Leistungsphasen und bauvorbereitenden Maßnahmen Ende 2024 einen weiteren Finanzierungsvertrag gezeichnet.

Neben der zeitlich aufwendigen Sicherstellung der Finanzierung für die bauliche Umsetzung werden insbesondere auch ausreichende Fachressourcen für den Eisenbahnbau benötigt. Eine zentrale Rolle im Bereich der Leit- und Sicherungstechnik (LST) nehmen die hochspezialisierten Plan- und Abnahmeprüfer ein. Der Ressourcenengpass bei diesen Spezialisten hat dazu geführt, dass die im Jahr 2027 geplanten Bauarbeiten für das Projekt Velten – Neuruppin (Prignitz-Express) weiter verschoben werden müssen.

Gemeinsam arbeiten das Land Brandenburg und die Deutsche Bahn daran, den Projektablauf vor diesem Hintergrund neu aufzustellen. Aktuell wird daher neben dem Termin- auch der Finanzierungsplan für das Projekt überarbeitet. Für alle Beteiligten ist klar, dass an der Umsetzung festgehalten wird. Das i2030-Projekt ist wichtig, um eine Taktverdichtung im Schienenpersonennahverkehr und somit eine bessere Anbindung im öffentlichen Personennahverkehr für die Kreisstadt Neuruppin und die Prignitz zu erreichen.

Zeitplan für Inbetriebnahme der Taktverdichtung Prignitz-Express Velten – Neuruppin soll eingehalten werden

Der Prignitz-Express im Bahnhof Velten, Foto: VBB GmbH

Zeitplan für Inbetriebnahme der Taktverdichtung Prignitz-Express Velten – Neuruppin soll eingehalten werden

Der Prignitz-Express im Bahnhof Velten, Foto: VBB GmbH
Der Prignitz-Express im Bahnhof Velten, Foto: VBB GmbH

Potsdam, 6. Dezember 2024

Das Ministerium für Infrastruktur und Landesplanung (MIL), die DB InfraGo und die DB Energie GmbH haben den Realisierungs- und Finanzierungsvertrag für die Planungserstellung der weiteren Leistungsphasen sowie für die bauvorbereitenden Arbeiten des i2030-Infrastrukturvorhabens „Prignitz-Express Velten – Neuruppin“ in den Zeichnungslauf gegeben. Der Realisierungs- und Finanzierungsvertrag ist die zentrale Voraussetzung dafür, dass der Zeitplan für eine Inbetriebnahme im Jahr 2027 eingehalten werden kann.

Der Vertrag umfasst die Leistungsphasen 5 bis 7 (HOAI), also Ausführungsplanung, Ausschreibungsunterlagen und Vorbereitung der Vergabe. Auch die bauvorbereitenden Maßnahmen wie zum Beispiel die Berücksichtigung der Aspekte des Umwelt- und Artenschutz und Kompensationsmaßnahmen sind Teil des Vertrages. Sie müssen vor der eigentlichen Realisierung des Infrastrukturvorhabens i2030 Velten – Neuruppin umgesetzt werden. Die Finanzierung wird über das Gemeindeverkehrsfinanzierungsgesetz (GVFG- Bundesprogramm) angestrebt. Vor der endgültigen Programmaufnahme wird die Finanzierung zunächst durch das Land Brandenburg sichergestellt.

Der geschäftsführende Infrastrukturminister Rainer Genilke erklärt dazu: „Mit der Unterzeichnung des Realisierungs- und Finanzierungsvertrages wird  die Voraussetzung geschaffen, den sehr ambitionierten  Zeitplan  einhalten zu können. Dieser sieht die Inbetriebnahme der Taktverdichtung auf zwei Züge die Stunde des Prignitz-Express zwischen Velten – Neuruppin für 2027 vor. Durch den nun geschlossenen Vertrag und die Vorfinanzierung durch das Land kann eine drohende Verschiebung der Baurealisierung bis in einen Zeitraum weit nach 2027 abgewendet werden.“

Die Gesamtkosten der Planungen der Leistungsphase 5 bis 7 und der bauvorbereitenden Maßnahmen werden nach aktuellem Preisstand voraussichtlich rund 12,7 Millionen Euro betragen.



i2030-Infoveranstaltung zum Korridor Prignitz-Express/Velten

i2030-Infoveranstaltung in Velten am 11. Juni 2024, Foto: VBB

„i2030-Korridor Prignitz-Express / Velten“ Projektpartner stellten Planungen und Fahrplanentwicklung für den Prignitz-Express und der S25 Nord in Velten vor

Am 11. Juni 2024 luden die i2030-Partner – die Länder Berlin und Brandenburg sowie die Deutsche Bahn und der VBB – und die Stadt Velten in der Veltener Ofen-Stadt-Halle zur öffentlichen Informationsveranstaltung für das Projekt „i2030-Korridor: Prignitz-Express / Velten“ ein.

Die Projektverantwortlichen stellten im Detail den Stand der Planungen zum Ausbau der Bahnverbindungen zwischen der Prignitz und Berlin im Regional- und S-Bahnverkehr (RE6, RB55, S25 Nord) vor. Nachdem die S-Bahn-Strecke nach dem Mauerfall wieder bis Hennigsdorf in Betrieb genommen und der Prignitzexpress zwischen Hennigsdorf und Wittenberge für einen Stundentakt ertüchtigt wurde, soll die Schieneninfrastruktur in den kommenden Jahren in mehreren Stufen weiter ausgebaut werden. Das ist dringend nötig, da mit der Fontanestadt Neuruppin und der Ofenstadt Velten zwei regionale Wachstumskerne auf der Strecke liegen und der gemeinsame Landesentwicklungsplan der Länder Berlin und Brandenburg Siedlungswachstum entlang der Bahn ermöglichen will. Dazu gehört die von der RE6 und abschnittsweise auch RB55 bediente Strecke des sogenannten Prignitz-Express, welche mit rund 140 Kilometern und 22 Verkehrsstationen zu den längsten Strecken in Brandenburg noch ohne Oberleitung zählt. Die vorhandene Infrastruktur hält kaum Kapazitätsreserven bereit, weshalb der Ausbau dringend notwendig ist. Für den Ausbau sind folgende wesentliche verkehrlichen Ziele gesetzt:

    • die Taktverdichtung mit zwei Zügen pro Stunde zwischen Velten und Neuruppin
    • die S-Bahnverlängerung für einen 20-Minuten-Takt nach Velten
    • die Taktverdichtung mit zwei Züge pro Stunde zwischen Neuruppin und Berlin
    • die Streckenelektrifizierung des Prignitz-Expresses per Oberleitung und
    • der 10-Minuten-Takt der S25 Nord bis Hennigsdorf

Sebastian Ulrich (Projektleitung i2030 vom VBB) und Ole Grassow (Stakeholdermanagement Infrastrukturprojekte Ost von der DB InfraGO AG) gaben bei der Infoveranstaltung u.a. einen Überblick zur geplanten Entwicklung des Fahrplanangebots in den kommenden Jahren und die hierfür erforderlichen infrastrukturellen Ausbaumaßnahmen. Die Planungen für die einzelnen Teilprojekte wurden dabei „als Blick in die Werkstatt“ vorgestellt. Abschließend fassten sie den Stand mit folgenden Punkten zusammen:

    • Das Zielkonzept für den Aufbau des Prignitz-Expresses (RE6) steht fest, mit einer schnellen Berlin-Einbindung über die Kurve Hohenschöpping und den Berliner Außenring.
    • Die Planung für die S-Bahn nach Velten war noch nie so weit und konkret wie jetzt. Bis Mitte der 2030-er ist es weiterhin ein langer Weg aber das gemeinsame Ziel wird greifbar.
    • Die Bauarbeiten für die Schaffung der Voraussetzungen eines 2. Zugpaares pro Stunde von und nach Neuruppin starten im 4. Quartal 2026.

Die komplette Präsentation steht hier als Download zur Verfügung.

Über 100 Bürger*innen nahmen im Saal und über den Livestream an der Veranstaltung teil. Robert Ide, Redakteur beim Tagesspiegel, moderierte die anschließende Fragerunde, in der es unter anderem um Lärmschutz an der S25, die Lage des neuen S-Bahnhofs Hennigsdorfs Nord, die Anbindung des Sana-Klinikums in Beetz-Sommerfeld in der Zeitspanne bis zum vollständigen Ausbau der Strecke und die Schließzeiten am Bahnübergang in Velten ging. Die Fragen wurden durch die anwesenden i2030-Partner beantwortet. Für weitere Fragen steht das Projekt unter: i2030@vbb.de und bauuprojekte.ost@deutschebahn.com zur Verfügung.

Die i2030-Projektpartner freuten sich über die hochrangige Beteiligung der Städte Velten, Hennigsdorf und Neuruppin und die breite Befürwortung der Pläne. Anwesende Vertreter*innen der Länder aus dem Brandenburger Ministerium für Infrastruktur und Landesplanung (MIL) sowie der Berliner Senatsverwaltung für Mobilität, Verkehr, Klimaschutz und Umwelt (SenMVKU) betonten ihren Willen, den Ausbau im Korridor Prignitz-Express unvermindert zu unterstützen und gemeinsam mit dem Bund die Baufinanzierung zu sichern.

Hartwig Rolf, Leiter Abteilung Verkehr im Ministerium für Infrastruktur und Landesplanung des Landes Brandenburg (MIL)

„Der Prignitz-Express ist Teil des Ausbauprojektes i2030, einer in Deutschland aktuell einzigartigen Kooperation zwischen den Länder Berlin und Brandenburg, der Deutschen Bahn und dem VBB mit dem Ziel die Schieneninfrastruktur in der Hauptstadtregion auszubauen, um den SPNV zukunftsfester und attraktiver zu machen. Ein bedeutender Baustein dieser gemeinsamen Anstrengungen wird in greifbarer Zukunft im Korridor des Prignitz Express umgesetzt: die Einführung einer zweiten stündlichen Verbindung zwischen Berlin und Neuruppin. Dies ist eines der verkehrlichen Ziele in diesem Korridor. Die weiteren Überlegungen, wie die klimafreundliche Elektrifizierung der Strecke, werden wir ebenso gemeinsam verfolgen. So haben die Länder Berlin und Brandenburg bereits die Finanzierung von weiteren Planungsschritten in Richtung Zielkonzept abgesichert.“

Hartmut Reupke, Leiter Abteilung Mobilität bei der Senatsverwaltung für Mobilität, Verkehr, Klimaschutz und Umwelt Abteilung Mobilität des Landes Berlin (SenMVKU)

„Mit dem Ausbau der Kremmener Bahn schaffen wir die Voraussetzungen für einen 10-min-Takt auf der S25 bis Hennigsdorf und für eine S-Bahn-Verlängerung bis Velten. Ein in diesem Zusammenhang in Borsigwalde geplanter weiterer S-Bahnhaltepunkt steigert dann das Verkehrsangebot für die Fahrgäste auf dieser Strecke zusätzlich. Damit werden sowohl die Ortsteile im Berliner Nordwesten deutlich besser an den umweltfreundlichen Schienenverkehr angebunden, als auch die wachsenden Stadt-Umland-Verkehre insgesamt spürbar gestärkt. Zudem sorgen mehr und schnellere Regionalverkehrsverbindungen über den Berliner Eisenbahn-Außenring für eine bessere Erreichbarkeit der Prignitz insgesamt.“

Ines Hübner, Bürgermeisterin der Ofenstadt Velten

„Wir unterstützen nach Kräften ein schnelles Vorankommen des i2030-Projektes. Insbesondere der Wiederanschluss an die Berliner S-Bahn ist ein wichtiges Thema für uns. Dass erste Verbesserungen für Pendler ab 2027 spürbar sein sollen, ist ein sehr gutes Signal – auch für unsere heimische Wirtschaft. Eine zügige Erreichbarkeit unserer Region in unmittelbarer Hauptstadtnähe ist ein wichtiger Standortfaktor insbesondere zur Gewinnung von Fachkräften.“

Thomas Günther, Bürgermeister der Stadt Hennigsdorf

„Für uns war es wichtig, über den Stand der Planungen zum Ausbau der S-Bahn 25 nach Velten und den Zehn-Minuten-Takt von Schönholz nach Hennigsdorf informiert zu werden, auch wenn wir uns noch einige weitere Jahre in Geduld üben müssen. Der Neubau des Bahnhofs in Hennigsdorf-Nord stärkt das Wohn-Quartier und zahlreiche in der Nähe befindliche Gewerbebetriebe. Wir wünschen uns dennoch, dass i2030 noch an Tempo zulegt. Das Projekt, den RE2 von Cottbus über Hennigsdorf zu führen und unsere Pendler-Stadt somit direkt an die Stadtbahn anzubinden, begrüßen wir ausdrücklich.“

Nico Ruhle, Bürgermeister der Fontanestadt Neuruppin

„Ich freue mich sehr, dass unsere Kreisstadt ab 2027 endlich ein deutlich verbessertes Angebot beim Regionalexpress 6 erhält. Damit steigt nicht nur die Attraktivität für viele Pendler, der Halbstundentakt stärkt auch unseren Wirtschaftsstandort. Die attraktive Direkteinbindung nach Berlin muss als der nächste Meilenstein zügig angegangen werden. Auf unsere Unterstützung ist hier Verlass!“

Die nächsten Schritte sind der Abschluss der Planrechtsverfahren und des Finanzierungsvertrages für den Streckenabschnitt Velten – Neuruppin, damit die Bauleistungen vorbereitet werden können. Die Ausschreibung der Vorplanungsleistungen für die Berlin-Einbindung über die Kurve Hohenschöpping und den Berliner Außenring sowie die S-Bahnverlängerung nach Velten und die Elektrifizierung wird noch im Jahr 2024 auf den Weg gebracht. Während der Phase der Vorplanung wird es einen regelmäßigen Austausch zu Fachthemen mit den Kommunen an der Strecke geben. Die Erkenntnisse aus den Untersuchungen werden der Öffentlichkeit in weiteren Informationsformaten vorgestellt.

Letzte Regionalexpress-Linie in Brandenburg soll Oberleitung erhalten

i2030-Streckenelektrifizierung zwischen Hennigsdorf und Wittenberge – Letzte Regionalexpress-Linie in Brandenburg soll Oberleitung erhalten, Grafik: VBB

Streckenelektrifizierung zwischen Hennigsdorf und Wittenberge

01.04.2024

Die Länder Berlin und Brandenburg haben sich zusammen mit dem VBB das Ziel gesetzt, den Schienenpersonennahverkehr bis 2037 dieselfrei zu gestalten. Im i2030-Korridor Prignitz-Express/Velten soll daher neben dem bereits in Planung befindlichen Streckenausbau der Abschnitt zwischen Hennigsdorf und Wittenberge elektrifiziert werden. Dafür wurde jetzt die Finanzierungsvereinbarung zwischen dem Land Brandenburg und der Deutschen Bahn geschlossen. Diese umfasst die Vor-, Entwurfs- und Genehmigungsplanung (Leistungsphasen 2-4 nach HOAI) mit einem Volumen von rund 24 Millionen Euro. Dadurch kann das Projekt beschleunigt bis zur Erteilung des Planrechts geführt werden. Der Planfeststellungsbeschluss (Baugenehmigung) wird für das Jahr 2030 angestrebt.

Die von RE6 und abschnittsweise auch RB55 bediente Strecke zwischen Hennigsdorf und Wittenberge gehört mit rund 140 Kilometern und 22 Verkehrsstationen zu den längsten Strecken in Brandenburg ohne Oberleitung. Ein vom VBB beauftragtes Gutachten zum Einsatz alternativer Antriebe aus dem Jahr 2022 kam zum Ergebnis, dass Batterie-Triebzüge auf dieser Strecke effizienter sind als Wasserstoff-Triebzüge. Darauf aufbauend wurden Varianten zur Teilelektrifizierung erarbeitet und auch die Maximalvariante einer Vollelektrifizierung betrachtet. Um die Fördermöglichkeiten für Bundesmittel zu eruieren, wurde in Abstimmung mit der DB InfraGO AG eine erste Nutzen-Kosten-Abschätzung durchgeführt. Im Ergebnis erscheint eine GVFG-Förderung der Vollelektrifizierung mit einer Förderquote bis zu 90% durch den Bund möglich, weswegen nun die Planungen für eine durchgehende Oberleitung als zukunftsfeste Lösung durch die i2030-Partner fokussiert vorangetrieben werden.

Die Grundlagenermittlung für die Vollelektrifizierung wurde aktuell durch die Deutsche Bahn erstellt. Mit der jetzt vereinbarten Finanzierung durch das Land Brandenburg kann nun nahtlos die Ausschreibung der Leistungshasen 2 – 4 für ein Ingenieurbüro beginnen, das im 1. Halbjahr 2025 gebunden werden soll. Vorgesehen ist, die Strecke Hennigsdorf – Wittenberge auf gesamter Länge mit einer Oberleitung auszustatten und dadurch die Voraussetzung für den Einsatz elektrisch betriebener Fahrzeuge zu schaffen. Damit können zukünftig mit dem Einsatz von Ökostrom bis zu 7000 Tonnen CO2 im Jahr eingespart werden.

Rainer Genilke, Minister für Infrastruktur und Landesplanung des Landes Brandenburg: „Um unsere ambitionierten Klimaziele bis 2045 zu erreichen, müssen wir auch im Schienenverkehr auf klimafreundliche Antriebsformen umsatteln. Mit der geplanten Elektrifizierung des Prignitz-Express zwischen Hennigsdorf und Wittenberge setzen die i2030-Partner ein weiteres Zeichen für die Verkehrswende und bringen sie wieder ein gutes Stück voran.“

Manja Schreiner, Senatorin für Mobilität, Verkehr, Klimaschutz und Umwelt des Landes Berlin:

„Mit der vollständigen Elektrifizierung der Strecke von Hennigsdorf über Neuruppin nach Wittenberge wird neben dem Streckenausbau eine weitere wichtige infrastrukturelle Voraussetzung geschaffen, Berlin mit der Prignitz im Schienenpersonennahverkehr (SPNV) besser zu verbinden. So sollen zukünftig – schnell, umsteigefrei und klimaneutral – zwei Züge pro Stunde zwischen Neuruppin und Berlin verkehren. Ein weiterer wichtiger Baustein für die klimagerechte Verkehrswende und die Stärkung des länderübergreifenden Schienenverkehrs zwischen Berlin und Brandenburg.“

Alexander Kaczmarek, Konzernbevollmächtigter der DB für Berlin, Brandenburg und Mecklenburg-Vorpommern:

„Die Züge des Prignitz-Express fahren schon jetzt ausschließlich mit Biokraftstoff statt mit Diesel und sparen somit 90 Prozent an CO2-Emissionen ein. Diese Strecke nun zu elektrifizieren, ist ein weiterer Meilenstein für den Ausbau der klimafreundlichen Mobilität.“

Ute Bonde, Geschäftsführerin des Verkehrsverbundes Berlin-Brandenburg (VBB):

„Der VBB hat sich mit den Ländern Berlin und Brandenburg das Ziel gesetzt, ab Ende 2037 im Regionalverkehr komplett dieselfrei zu fahren. Teilweise nutzen wir dafür Übergangstechnologien wie Batterie- und Wasserstoffzüge. Die höchste Effizienz erreichen wir aber weiterhin, wenn der Strom direkt aus der Oberleitung in den Triebwagen kommt. Mit der Elektrifizierung des Prignitz-Express wird der i2030-Ausbau auf dem Korridor erst richtig komplett.“

Im Auftrag des VBB wird begleitend zur Vorplanung eine erste Nutzen-Kosten-Grobbewertung durchgeführt, um die Wirtschaftlichkeit der Maßnahme zu prüfen. Ein hinreichendes Nutzen-Kosten-Verhältnis ist die Voraussetzung für eine finanzielle Beteiligung durch den Bund, die für die Realisierung der Großprojekte unentbehrlich ist. Es finden regelmäßige Gespräche mit dem Bundesministerium für Digitales und Verkehr (BMDV) statt, denn eine bauliche Umsetzung der i2030-Großprojekte kann nur mit dem Bund als Fördermittelgeber gelingen.

Aufgaben der Vor-, Entwurfs- und Genehmigungsplanung sind unter anderem:

    • sämtliche Planungen und Leistungen für die Leistungsphasen 2 – 4 über alle betroffenen Gewerke
    • Vervollständigung und Ergänzung von Bestandsunterlagen
    • technische Studien/ Gutachten/ Machbarkeitsanalysen und Bauwerksuntersuchungen
    • Analysen und Konzepte zur Umfeldentwicklung der Stationen im Kontext der Elektrifizierung
    • Prozesse für Umweltbelange des Flächenmanagements
    • Ermittlung von Umfang und Standorten elektrischer Energieversorgungsanlagen
    • Abstimmung von kreuzungsrelevanten Sachverhalten
    • Abstimmungen mit Behörden und Trägern öffentlicher Belange, inkl. notwendige Genehmigungsverfahren und behördliche Verfahren
    • Begleitung der NKU bzw. sonstiger Wirtschaftlichkeits-untersuchungen
    • Koordinierungsleistungen an Schnittstellen und im Zusammenhang mit Bauprojekten Dritter
    • Öffentlichkeitsarbeit



i2030-Korridor Prignitz-Express / Velten Ausbau zwischen Velten – Neuruppin ab 2026

Der Prignitz-Express soll zukünftig öfter fahren, Foto: VBB

i2030-Korridor Prignitz-Express / Velten: Ausbau zwischen Velten – Neuruppin ab 2026

06.12.2023

Mit den Ausbauvorhaben im i2030-Korridor Prignitz-Express / Velten wird die Schienenanbindung zwischen Berlin und der Prignitz im Regionalverkehr verbessert sowie die Taktverdichtung und die Verlängerung der S-Bahn (S25) ermöglicht. Im ersten Schritt wird der Abschnitt zwischen Hennigsdorf und Neuruppin ausgebaut. Das Bauvorhaben beginnt im Jahr 2026.

Die derzeitige Schieneninfrastruktur des Regionalverkehrs zwischen Berlin und der Prignitz hält keine Reserven bereit. Für zusätzliche Angebote muss die Infrastruktur in den kommenden Jahren wachsen. Mit der ersten Ausbaustufe im i2030-Korridor Prignitz-Express / Velten wird dies ermöglicht, so dass zwei Züge pro Stunde und Richtung nach Neuruppin fahren können. Die Linie der RB55 wird dafür bis nach Neuruppin verlängert.

Bislang sollten die Bauarbeiten im Jahr 2025 starten und die Infrastruktur Ende 2026 in Betrieb gehen. Der ambitionierte Zeitplan ist leider nicht mehr einzuhalten. Gründe sind Verzögerungen in der Planung sowie Auswirkungen ausgehend von Schienengroßprojekten des Bundes.

Derzeit befindet sich das i2030 Teilprojekt Velten – Neuruppin vor Abschluss der Entwurfsplanung (Leistungsphase 3 nach HOAI). Parallel wurden die Planrechtsverfahren eingeleitet. Innerhalb der Planfeststellungsverfahren müssen die Planungsunterlagen öffentlich ausgelegt und Anhörungsverfahren durchgeführt werden. Der Abschluss aller Planrechtsverfahren und die Erteilung der Baurechte wird für Ende 2024 angestrebt. Die Details der Planungen und der weiteren Abläufe wurden der Öffentlichkeit im März und November 2023 von der DB Netz AG vorgestellt.

Durch die i2030-Partner wurde zudem eine erste Nutzen-Kosten-Abschätzung beauftragt und dem Bundesministerium für Digitales und Verkehr (BMDV) vorgestellt. Die Wirtschaftlichkeit des Vorhabens konnte im ersten Schritt nachgewiesen werden. Eine notwendige Förderung über das Gemeindefinanzierungsgesetz (GVFG) und die anteilige Bundesfinanzierung des Teilprojektes erscheinen mit diesem Ergebnis möglich. Der Antrag zur Bundesförderung wird Anfang 2024 durch das zuständige Eisenbahninfrastrukturunternehmen – die DB Netz AG – gestellt. Mit der Bewilligung durch den Bund wird innerhalb eines Jahres gerechnet. Vorab wird die erforderliche Ko-Finanzierungsvereinbarung mit dem Land Brandenburg geschlossen.

Für die kommenden Baumaßnahmen werden die dafür nötigen Sperrpausen durch die DB Netz AG angemeldet. Der Baustart ist neu für 2026 geplant. Die zeitweisen Einschränkungen auf den Linien der RE6 und RB55 während der Baumaßnahmen sollen möglichst geringgehalten werden. Informationen dazu werden rechtzeitig bekanntgegeben.

Als neues Datum für die Inbetriebnahme der Infrastruktur für die Taktverdichtung des Regionalverkehrs zwischen Berlin und der Prignitz streben die i2030-Partner den Fahrplanwechsel im Dezember 2027 an.





Infoveranstaltung zum Ausbau Velten-Neuruppin am 20.11.2023

Infoveranstaltung zum i2030-Projekt: Ausbau Velten-Neuruppin in Kremmen, Foto: DB Netz AG

Infoveranstaltung zum Ausbau Velten-Neuruppin am 20.11.2023 in Kremmen

Auf dem i2030-Korridor des Prignitz-Expresses wird als erstes Teilprojekt der Abschnitt Velten – Neuruppin ausgebaut. Hiermit wird ermöglicht, dass künftig zwei Züge je Stunde und Richtung auf den Linien RB 6 bzw. RB55 zwischen Hennigsdorf und Neuruppin verkehren können.

Unter anderem werden Bahnsteige verlängert, in Kremmen eine zweite Bahnsteigkante errichtet und ein zweigleisiger Begegnungsabschnitts zwischen Kremmen und Beetz-Sommerfeld geschaffen. Die Arbeiten werden genutzt, den Zugang zu den Bahnsteigen in Kremmen anzupassen und die Umsteigesituation für Park&Ride-Verkehre weiter zu verbessern.

Die Deutsche Bahn möchte in Abstimmung mit der Stadt Kremmen die Planungen für den Bereich Kremmen sowie den Zeitplan für die Baudurchführung gerne vorstellen und lädt zu einer Infoveranstaltung ein:

Termin: Montag, 20. November 2023 um 18 Uhr

Ort: Spargelhof Kremmen, Groß-Ziethener-Weg 2, 16766 Kremmen

(Ein Anmeldung vorab ist nicht notwendig.)

Für Ihre Fragen sowie Diskussionen stehen an diesem Abend zur Verfügung:

Herr Kai Protzer, Projektleiter DB Netz AG; Frau Manar Ebrahim, Projektleiterin DB Station&Service AG sowie weitere Kolleginnen und Kollegen, die für das Projekt tätig sind.

Ausbau der Eisenbahnstrecke zwischen Velten und Neuruppin: Infoveranstaltung zur aktuellen Planung

Infoveranstaltung zum i2030-Projekt: Ausbau Velten-Neuruppin, Foto: DB Netz AG

Ausbau der Eisenbahnstrecke zwischen Velten und Neuruppin: Vorstellung der aktuellen Planung

20.03.2023

Auf dem i2030-Korridor des Prignitz-Expresses wird als erstes Teilprojekt der Abschnitt Velten – Neuruppin ausgebaut, um ab 2026 das Verkehren von zwei Zügen pro Stunde und Richtung auf den Linien RE6 bzw. RB55 zwischen Hennigsdorf und Neuruppin zu ermöglichen.

Gemeinsam mit dem Ministerium für Infrastruktur und Landesplanung (MIL) des Landes Brandenburg sowie der Verkehrsverbund Berlin-Brandenburg GmbH (VBB) stellte die DB Netz AG den aktuellen Planungsstand sowie die geplanten weiteren Schritte für diesen Streckenausbau vor.

Dieser Termin richtete sich insbesondere auch an die Mitarbeiterinnen und Mitarbeiter in den verschiedenen Behörden und Dienststellen, z. B. den Bauämtern und im Naturschutzbereich, die sich im weiteren Planungsverlauf mit dem Projekt beschäftigen. Über 40 Teilnehmer:innen folgten den Ausführungen der Projektleiter der Deutschen Bahn.

Unter den Anwesenden waren auch zahlreiche Politker:innen aus der Region, wie unter anderem der Landrat von Ostprignitz-Ruppin und die Bürgermeister:innen aus Velten und Neuruppin und Kremmen.

im Nachgang zur Präsentation des Landes Brandenburg und der Deutschen Bahn folgte eine rege und konstruktive Diskussion. Dabei wurden  weitere Fachgespräche mit den Gemeinden und Städten vereinbart, um die Projektumsetzung zügig voranzutreiben.

Die gezeigte Präsentation während der Veranstaltung steht als Download zur Verfügung.

Ausbau von S25 Nord und Prignitz-Express

Der Prignitz-Express soll zukünftig öfter fahren, Foto: VBB

Berlin und Brandenburg treiben Ausbau von S25 Nord und Prignitz-Express voran

01.03.2023

  • Streckenausbau der S-Bahn zwischen Berlin-Schönholz und Hennigsdorf für 10-Minuten-Takt
  • Reaktivierung der S-Bahn zwischen Hennigsdorf und Velten für 20-Minuten-Takt
  • Regionalverkehr zukünftig mit zwei Verbindungen über Außenring aus Neuruppin in die Berliner Innenstadt

Für den i2030-Ausbaukorridor Prignitz-Express/Velten wurde im Lenkungskreis vom Juni 2022 eine angepasste Infrastrukturlösung verabredet. Nun haben die Länder Berlin und Brandenburg mit der Deutschen Bahn die Finanzierungsvereinbarung für die Vorplanung (Leistungsphase 2 nach HOAI) über rund 27 Millionen Euro unterzeichnet. Damit wird eine weitere große Teilmaßnahme im Projekt i2030 in die vertiefende Planung überführt. Die umfassenden Untersuchungen der Vorplanung laufen bis zum Jahr 2026.

Die Untersuchungen zur Einführung des 10-Minuten-Taktes der S-Bahn zwischen Berlin-Schönholz und Hennigsdorf sowie zur Weiterführung der S-Bahn nach Velten im 20-Minuten-Takt haben den nächsten Meilenstein erreicht und werden in die Vorplanung überführt. Geprüft wird dabei auch die mögliche Realisierung von zwei neuen S-Bahnhöfen: Berlin-Borsigwalde und Hennigsdorf Nord.
Von der geplanten Taktverdichtung profitieren nicht nur die Fahrgäste entlang der S-Bahn, sondern mit der verbesserten Anschlusssituation auch Fahrgäste aus der Prignitz nach Berlin.

Zur Einbindung eines zweiten stündlichen Zuges des Prignitz-Expresses nach Berlin werden derzeit verschiedene Laufwege über den Berliner Außenring geprüft. Es wird unter anderem auch eine Verbindungskurve zwischen Velten und dem östlichen Berliner Außenring („Kurve Hohenschöpping“) als eine mögliche Lösung in der Vorplanung mit untersucht.

Zum i2030-Korridor Prignitz-Express/Velten gehören weitere Teilmaßnahmen: Voraussichtlich ab 2026 soll in einer ersten Ausbaustufe des Korridors der Takt zwischen Hennigsdorf und Neuruppin auf zwei Fahrten je Stunde (RE6 und zusätzlich Verlängerung der RB55) verdichtet werden. Parallel wird die (Teil-) Elektrifizierung der Strecke zwischen Wittenberge – Wittstock – Hennigsdorf geplant. Hierzu wird ein gesonderter Finanzierungsvertrag geschlossen.

Bettina Jarasch, Senatorin für Umwelt, Mobilität, Verbraucher und Klimaschutz des Landes Berlin:
„Gemeinsam mit Brandenburg nehmen wir richtig viel Geld in die Hand, um die Planungsarbeiten für den Ausbau der Schienenverbindungen zwischen Reinickendorf und dem Landkreis Oberhavel sowie auf dem Prignitz-Express voranzubringen. Die Verlängerung der S25 bis Velten, neue Bahnhöfe und ein 10-Minutentakt bringen wesentliche Verbesserungen für zahlreiche Fahrgäste, die täglich zur Arbeit pendeln. Wir stellen heute die Weichen, um die Planungen für den notwendigen Gleisausbau und damit auch den Klimaschutz in unserer Region voranzubringen.“

Guido Beermann, Minister für Infrastruktur und Landesplanung des Landes Brandenburg:
„Mit dem Start der Vorplanung kommen wir unseren gemeinsamen Zielen, eine bessere SPNV-Anbindung der Prignitz und auf den S-Bahn Außenästen einen 10-Minutentakt anbieten zu können, wieder einen Schritt näher. Auch für Velten ist das eine gute Botschaft: die konkrete Planung des S-Bahnanschlusses – nur wenige Monate nach dem Variantenentscheid im Lenkungskreis i2030 – kommt voran. Dieser i2030-Korridor ist ein positives Beispiel dafür, wie die Verbindungen für Pendlerinnen und Pendler aus der Region und dem nahen Umland gemeinsam verbessert werden können. Damit leisten wir einen wichtigen Beitrag zur Verkehrswende und für den Klimaschutz.“

Alexander Kaczmarek, Konzernbevollmächtigter der Deutschen Bahn für Berlin, Brandenburg und Mecklenburg-Vorpommern: „Der nächste Teilerfolg für den Ausbau der Schiene im nordwestlichen Speckgürtel Berlins ist gleich in dreifacher Hinsicht ein großer Gewinn. Zum einen profitiert die wachsende Zahl von Pendlerinnen und Pendlern, die ihren Arbeitsweg nicht im Stau, sondern bequem in der Bahn verbringen wollen, von zusätzlichen Angeboten im S-Bahn- und Regionalverkehr. Zum zweiten stärkt ein attraktives Bahn-Angebot die regionalen Wohn- und Wirtschaftsstandorte wie Hennigsdorf, Velten oder Wittenberge. Nicht zuletzt gewinnt der Klimaschutz, für den der Verkehr bekanntermaßen eine Schlüsselrolle spielt.“

Martin Fuchs, Geschäftsführer des Verkehrsverbundes Berlin-Brandenburg (VBB):
„Die infrastrukturelle Weiterentwicklung der Strecke des Prignitz-Expresses ist uns seit Jahren ein Anliegen. Nun gehen wir einen entscheidenden Schritt voran: Mit der Finanzierungszusage der Länder Berlin und Brandenburg kann der zweite Zug pro Stunde von Neuruppin nach Berlin und der Ausbau der nördlichen S25 geplant werden. Vor allem die Pendler*innen aus der bzw. in die Region werden in Zukunft von den Planungen im i2030-Korridor Prignitz-Express/Velten profitieren.“

Im Auftrag des VBB wird begleitend zur Vorplanung eine erste Nutzen-Kosten-Grobbewertung durchgeführt, um die Wirtschaftlichkeit der Untersuchungsvarianten zu prüfen. Ein hinreichendes Nutzen-Kosten-Verhältnis ist die Voraussetzung für eine finanzielle Beteiligung durch den Bund. Es finden regelmäßige Gespräche mit dem Bundesministerium für Digitales und Verkehr statt, damit mit dem Bund als Fördermittelgeber die Umsetzung der i2030-Teilprojekte gelingt.



Die Inhalte der Vorplanung im Überblick:

Wesentliche Planungsprämissen sind:

  • Vollständiger zweigleisiger Ausbau für die S-Bahn zwischen Schönholz und Hennigsdorf (Vorzugsvariante), alternativ abschnittsweise zweigleisiger Ausbau
  • Eingleisige Reaktivierung der S-Bahnstrecke zwischen Hennigsdorf und Velten neben dem bestehenden Regionalverkehrsgleis
  • Optionale, eingleisige Verbindungskurve (sogenannte „Hohenschöppinger Kurve“) für den Regionalverkehr zwischen der Regionalverkehrsstrecke Velten – Hennigsdorf und dem östlichen Berliner Außenring

Weitere Planungsprämissen von Süd nach Nord:

  • Zweigleisiger Ausbau der Verkehrsstation Berlin-Alt Reinickendorf
  • Neuerrichtung der barrierefreien Verkehrsstation Berlin Karl-Bonhoeffer-Nervenklinik im Bereich Ollenhauerstraße (Optimierung der Umsteigewege zur U8) und Rückbau der bestehenden Station
  • Zweigleisiger Ausbau der Verkehrsstation Berlin Eichborndamm
  • Neuerrichtung der Verkehrsstation Berlin-Borsigwalde im Bereich Holzhauser Straße (fahrplanbedingt nur bei durchgehend zweigleisigem Ausbau der S-Bahn-Strecke bis Hennigsdorf)
  • Zweigleisiger Ausbau der Verkehrsstation Berlin-Schulzendorf
  • Berücksichtigung der Einbindung eines potenziellen Werkstattstandorts südlich der Verkehrsstation Hennigsdorf für zusätzliche Verkehrsleistungen auf den Teilnetzen Stadtbahn und Nord-Süd der Berliner S-Bahn
  • Umbau der Bahnsteigkonfiguration im Bahnhof Hennigsdorf zur Ermöglichung der Durchbindung der S-Bahn in Richtung Velten und Prüfung der Reaktivierung und Erweiterung des nördlichen Bahnsteigzugangs
  • zusätzliche S-Bahn-Abstellanlage nördlich des Bahnsteigs in Hennigsdorf
  • Prüfung der Errichtung eines neuen S-Bahn-Haltepunktes Hennigsdorf Nord im Bereich des Fußgängertunnels Hennigsdorf Fontanesiedlung
  • Errichtung eines Mittelbahnsteiges für die S-Bahn in Velten

Aufgaben innerhalb der Vorplanung sind u.a.:

  • Erarbeitung der planerischen Lösung – ggf. in Varianten – für den Ausbau der Strecke und der Stationen
  • Bauwerksuntersuchungen an vorhandenen Anlagen
  • Erstellen fehlender Bestandsunterlagen
  • Notwendige technische Studien, Gutachten und Machbarkeitsanalysen
  • Notwendige Konzepte und Analysen zur Umfeldentwicklung
  • Notwendige Beräumung von Altmaterialien und Vegetationsrückschnitte sowie Umweltäquivalenzausgleich
  • Erstellen und Abschluss von Planungsvereinbarungen sowie Vorabstimmungen zu Kreuzungsvereinbarungen
  • Abstimmung mit Behörden und Trägern öffentlicher Belange sowie Öffentlichkeitsarbeit
  • Begleitung der Nutzen-Kosten-Untersuchung

An die Vorplanung schließt sich die Entwurfsplanung (3. Leistungsphase nach HOAI) und die Genehmigungsplanung (4. Leistungsphase nach HOAI) an, mit der das Planfeststellungsverfahren für das Ausbauprojekt vorbereitet wird.
