Magdeburg – Berlin – Eisenhüttenstadt

Magdeburg – Berlin – Eisenhüttenstadt

Der Regionallinie RE1 ist die stärkste Linie im VBB-Land und die Ost-West-Verbindung durch die Hauptstadtregion. Damit längere Züge auf der Strecke fahren können und mehr Menschen profitieren, müssen die Bahnsteige in den kommenden Jahren an den steigenden Bedarf angepasst werden.

Ausgangslage

Der RE1 bringt wichtige Städte Brandenburgs und Berlin näher zusammen: Er verbindet in nur 25 Minuten Potsdam und Berlin und bewältigt schon alleine damit einen Großteil der Pendlerbeziehungen in der Hauptstadtregion.

Auch die anderen Städte auf der Linie sind auf den RE1 angewiesen. In gut 45 Minuten Fahrzeit verbindet er Berlin und den regionalen Wachstumskern Brandenburg an der Havel. Der Hochschulstandort Frankfurt (Oder) ist per RE1 in rund 70 Minuten von Berlin aus erreichbar. Alle Gemeinden entlang der Strecke profitieren von ihrem Anschluss an die schnelle und dicht getaktete Verbindung.

Das Werk des E-Automobilbauers Tesla in der Nähe des Bahnhofs Fangschleuse befindet sich in der finalen Bauphase. Fachkräfte aus der ganzen Hauptstadtregion und Polen können hier Arbeit finden und auf der RE1-Verbindung zur Arbeit pendeln.

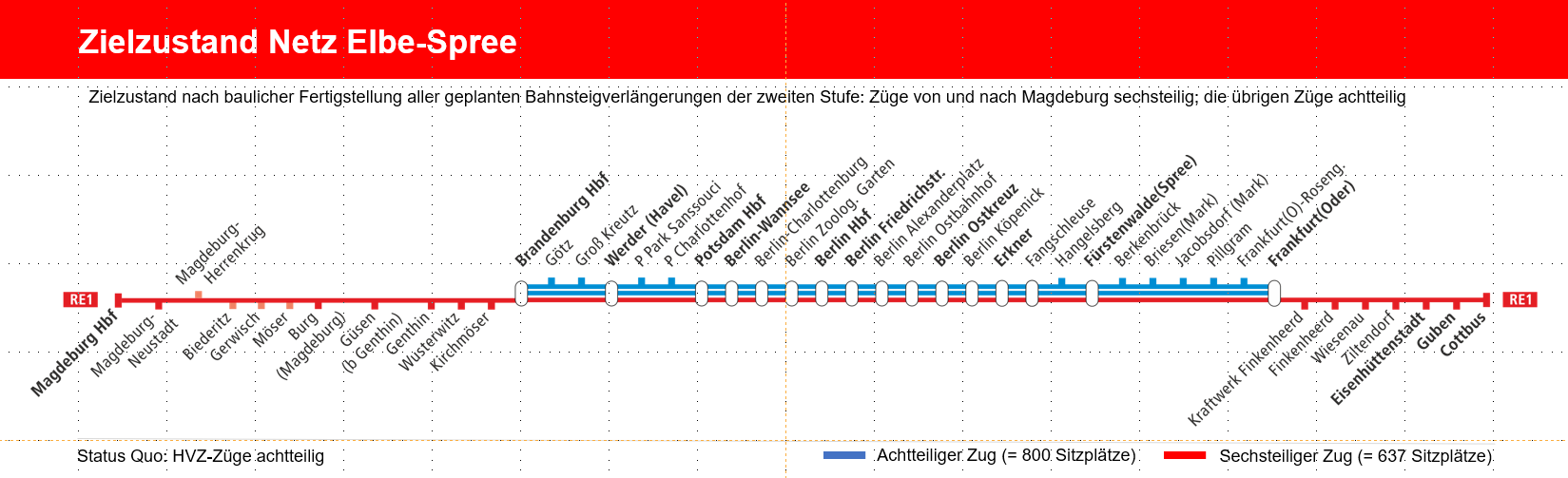

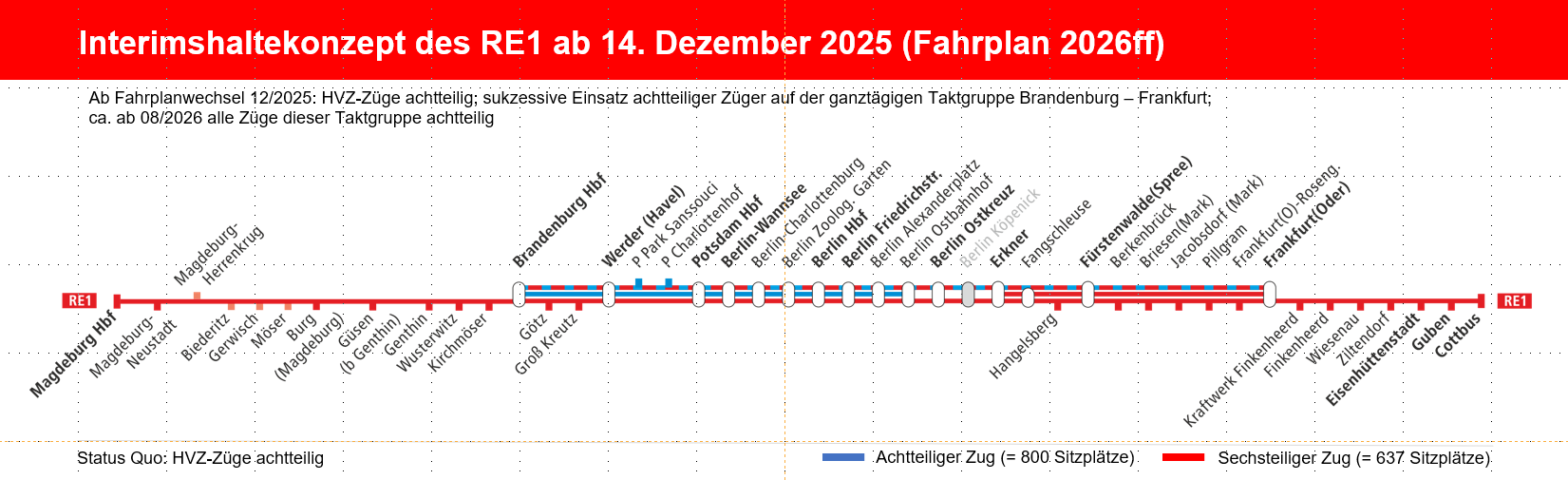

Das Angebot wird mit dem neuen Verkehrsvertrag Elbe-Spree ab Ende 2022 in der Hauptverkehrszeit zwischen Brandenburg an der Havel und Frankfurt (Oder) mittels Taktverdichtung und mehr Sitzplätzen in den Fahrzeugen um bis zu 55 Prozent erhöht. Die Züge fahren dann alle 20 Minuten und mit bis zu sechs Wagen. Das ist einmalig für eine RE-Strecke in Deutschland.

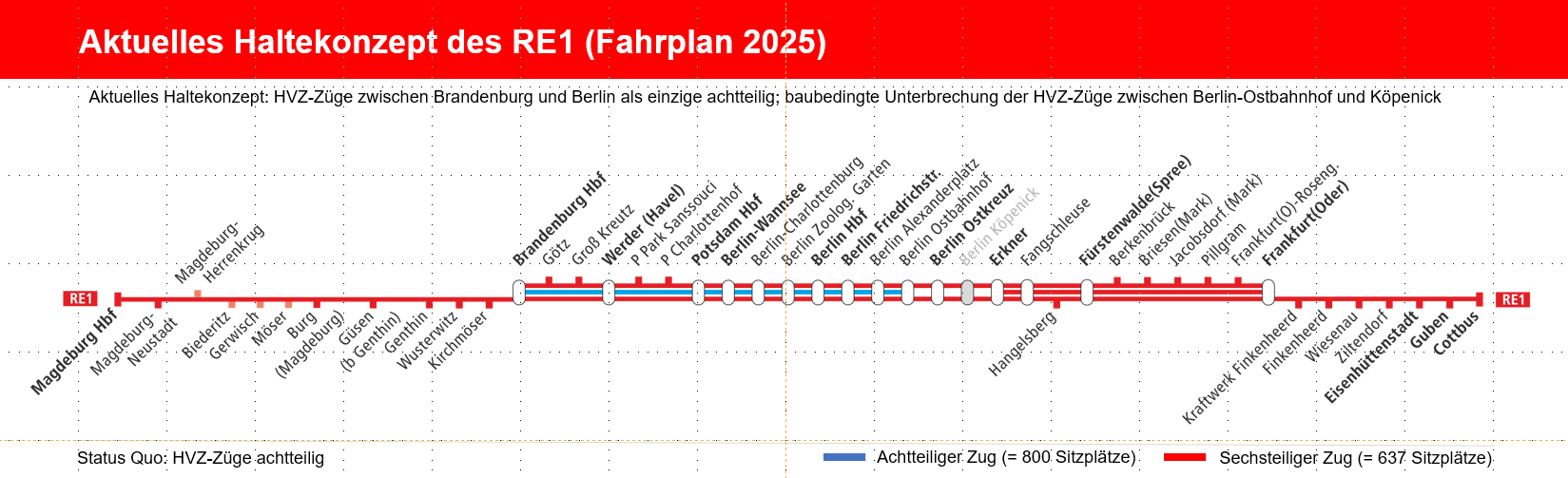

Entlang der Strecke befinden sich einige Halte mit Bahnsteigen, die kürzer als 220 Meter sind. Die Verlängerung dieser Bahnsteige ermöglicht den Einsatz der zusätzlichen Wagen.

RE1 auf der Stadtbahn
Güterzug am Bahnhof Frankfurt/Oder
RE1 am Bahnhof Fürstenwalde
Regional- und Güterverkehr im Bahnhof Frankfurt/Oder
Voriger
Nächster

Zielstellung

  • Verbesserung der Erschließung berlinnaher Siedlungsflächen per Schiene
  • Direkteinbindung der Heidekrautbahn über Karower Kreuz bzw. Berlin-Wilhelmsruh über die Nordbahn nach Berlin Gesundbrunnen
  • Einsatzes von Wasserstofffahrzeugen und die Errichtung entsprechender Infrastruktur
  • Untersuchung Umbau Bahnhof Birkenwerder: Trennung der Linienläufe der S- und Fernbahn und energetische Trennung

Projektumfang

Teilabschnitt Stammstrecke Heidekrautbahn

  • Streckenausbau Heidekrautbahn Wilhelmsruh – Schönwalde, 14 km
  • Wiederaufbau der Streckeneinbindung in das Netz der DB AG
  • Korrespondierende Maßnahmen im übrigen Netz der NEB, insbesondere Klosterfelde – Basdorf – Schönwalde – Karow

Teilabschnitt Nordbahn

  • Streckenausbauten Gesundbrunnen / Bornholmer Str. – Wilhelmsruh (Nordbahn) zur Einbindung der Heidekrautbahn, 4 km
  • Bahnhofsumbau Birkenwerder
  • Abstell- und Behandlungsanlage DB Fernverkehr im Bahnhofsbereich Schönholz (kein Bestandteil von i2030)

Teilprojekt Bahnhof Birkenwerder

  • Neues Gleislayout für den Bahnhof Birkenwerder mit separatem Bahnsteig für RB12, RB20 und RB32

Ergebnisstand

Entwurfsplanung
Entwurfsplanung

Teilabschnitt Stammstrecke Heidekrautbahn

Projektstatus: Entwurfsplanung

  • Planfeststellungsunterlagen für die Stammstrecke eingereicht, laufendes Verfahren
  • Parallel zum Planfeststellungsverfahren: Abschluss der Nutzen- Kosten-Untersuchung und Antragsstellung für Bundesförderung (GVFG)
  • Planfeststellungsbeschluss für Bahnhof Wilhelmsruh (NEB AG) liegt vor, aktuell Ausführungsplanung

Weitere Informationen unter: www.neb.de/stammstrecke/

03_Entwurfsplanung_weiss

Teilabschnitt Nordbahn

Projektstatus: Vorplanung

  • Finanzierungsvereinbarung zur Vorplanung gezeichnet
  • Trassierungsstudie für Einbindepunkt Wilhelmsruh – Verbindung zwischen
    historischer Stammstrecke und Nordbahn – erstellt
02_Vorplanung_weiss

Teilabschnitt Bahnhof Birkenwerder

Projektstatus: Grundlagenermittlung

  • Fahrplanuntersuchungen für Umbau Birkenwerder abgeschlossen
  •  Grundlagenermittlung vor dem Abschluss
01_Grundlagenermittlung_weiss

Zielstellung und Ergebnisstand

Umsetzung, Bau und Inbetriebnahme
Umsetzung, Bau und Inbetriebnahme
Start
Grundlagen-ermittlung
Vorplanung
Entwurfs-planung
Genehmigungs-
planung
Ausführungs-planung
Ausschreibung
Umsetzung,Bau undInbetriebnahme

Zielstellung

  • Verlängerung der Bahnsteige an den relevanten Verkehrsstationen entlang der Linie RE1, um Sitzplatzkapazitäten auf der Strecke des RE1 nachhaltig zu erhöhen

Ergebnisstand

  • Ziellösung und Aufgabenstellung je Station erarbeitet
  • Finanzierung für die Planung gesichert und Planungsleistungen für 1. und 2. Baustufe vergeben

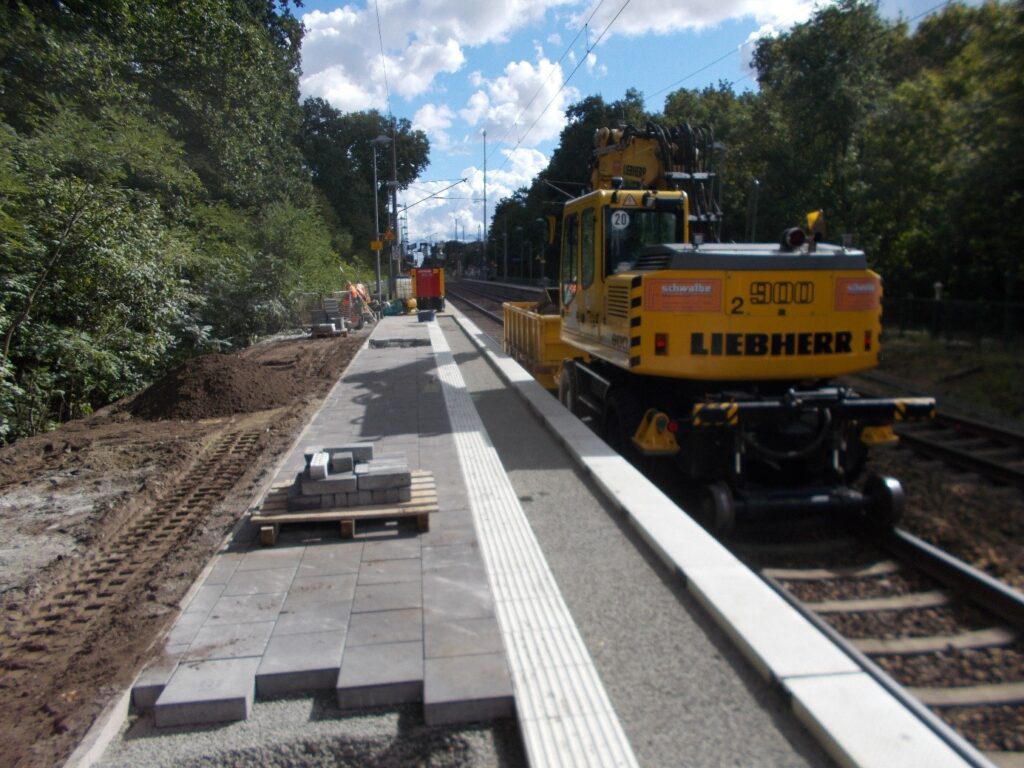

  • Bauausführung ab September 2022 für 1. Baustufe
  • Abschätzung der Nutzen-Kosten-Untersuchung in Erarbeitung
